БЕТОНИРОВАНИЕ БУРОНАБИВНЫХ СВАЙ.
ТЕХНОЛОГИЧЕСКАЯ КАРТА
Москва 1988
Рекомендовано к изданию решением Научно-технического совета ЦНИИОМТП Госстроя СССР.
В технологической карте предложен прогрессивный метод бетонирования буронабивных свай посредством непрерывного нагнетания бетонной смеси с помощью бетононасосов на всю глубину скважины.
Технологическая карта разработана отделом бетонных работ ЦНИИОМТП (ответственный исполнитель - В.П. Чураков, исполнители - к.т.н. Б.В. Жадановский, к.т.н. Е.П. Мазов, к.т.н. Ю.Б. Чирков).
По всем вопросам, касающимся данной технологии, следует обращаться в указанный отдел ЦНИИОМГП (127434, Москва, Дмитровское шоссе, 9, телефон 216-22-03).
Работа предназначена для инженерно-технических работников проектных и строительных организаций.
Настоящая технологическая карта разработана на бетонирование свай напорным методом.
При использовании забивных свай необходимость удаления оголовков вызывает большие потери железобетона, составляющие примерно пятую часть всего объема забивных свай.
Применение набивных свай позволяет не только избежать потерь, но и повышает надежность фундаментов, особенно при устройстве их в сложных инженерно-геологических и гидрогеологических условиях.
Для существующих методов бетонирования набивных свай характерны такие недостатки, как прерывистость технологического цикла, "разбавление" бетонной смеси водой или глинистым раствором и ее расслоение в результате этого, большие затраты ручного труда.
Разработанный ЦНИИОМТП Госстроя СССР напорный способ бетонирования набивных свай позволяет устранить указанные недостатки и обеспечить комплексную механизацию технологических процессов.
Сущность напорного метода бетонирования заключается в непрерывном нагнетании бетонной смеси на всю глубину скважины с помощью бетононасосных установок (бетононасосов), при этом используются цельные обсадные трубы.
Содержание
1.1. Технологическая карта разработана на бетонирование буронабивных свай с использованием бетононасосов, применяемых для укладки литых бетонных смесей.
1.2. В качестве объекта-представителя принят производственный корпус института "Молдгипроводхоз".
1.3. В состав работ, рассматриваемых картой, входят: армирование буронабивных свай; заполнение полостей скважин бетонной смесью; устройство оголовков свай.
1.4. Привязка технологической карты к конкретному объекту и условиям строительства уточняет объемы работ, калькуляцию затрат труда, применяемые средства механизации (с учетом максимального использования наличного парка механизмов и приспособлений).
2.1. До начала устройства буронабивных свай должны быть выполнены следующие работы:
- планировка площадки строительства;
- устройство временных или постоянных подъездных дорог к объекту строительства;
- установка временного ограждения строительной площадки, а также предупредительных и указательных надписей и знаков безопасности;
- закончено бурение скважин;
- смонтированы и опробованы машины, механизмы и приспособления, необходимые для производства работ;
- завезено на строительную площадку и уложено в пределах рабочих зон не менее 30 % арматурных каркасов;
- проведен инструктаж рабочих по технике безопасности.
2.2. Заполнение скважины бетонной смесью следует начинать после зачистки забоя и проверки фактической глубины скважины и расположения ее в плане, но не позднее чем через 2 часа по окончании бурения. При более длительном перерыве необходима повторная зачистка забоя.
В случаях, когда предполагается значительная задержка начала бетонирования, бурение приостанавливают, не доводя забой до проектной отметки на 1-
2.3. Перед началом бетонирования в скважину устанавливают арматурный каркас, до погружения которого подготовленную скважину принимают по акту в присутствии представителя авторского надзора.
При отсутствии соответствующего паспорта к арматурному каркасу устанавливать его в скважину не разрешается. Номер устанавливаемого в скважину арматурного каркаса фиксируется в журнале производства работ.
При транспортировке арматурных каркасов следует предохранять их от деформаций временными распорками в виде поперечных стержней.
Перед установкой в скважину арматурный каркас должен быть тщательно очищен от ржавчины и грязи.
Для защиты устья скважины от обрушения (до установки каркаса) его закрепляют при помощи трубы-кондуктора длиной не менее 1 м с наружным диаметром, равным диаметру скважины.
Арматурный каркас сваривают из двух элементов на полную длину столба и устанавливают в полость скважины стреловым гусеничным краном MKГ-16M. Сначала арматурный каркас крепят кольцевым стропом, затем поднимают в вертикальное положение и подают к скважине, опуская в ее полость до опирания нижнего кольца жесткости каркаса в основание скважины. Чтобы обеспечить защиту бетона буронабивных свай, к рабочим стержням каркаса в местах их перехвата кольцами жесткости с внешней стороны приваривают скобы-ограничители.
2.4. По окончании установки арматурного каркаса в скважину производится ее бетонирование бетононасосами с гидравлическим приводом. Бетонирование ведется по двум основным схемам с помощью распределительной стрелы автобетононасоса (при длине сваи до
Используемый при напорном методе бетонопровод монтируют из инвентарных горизонтальных и вертикальных звеньев, соединяемых быстроразъемными замками. Для изоляции бетонной смеси от воды или глинистого раствора в нижнем конце вертикального участка бетонопровода устанавливают временный глиняный пыж высотой 1,2-1,4 диаметра напорного бетонопровода.
При подаче бетонной смеси по стреле автобетононасоса напорный бетонопровод подсоединяют с помощью инвентарного замка к последней секций стрелы.
Соединение горизонтального и вертикального участков при прямой подаче смеси осуществляется с помощью подвижного компенсатора, что позволяет перемещать вертикальный участок бетонопровода в процессе бетонирования
сваи на глубину до
Собранный бетонопровод краном опускают в скважину непосредственно на дно забоя, а затем подсоединяют к магистральному бетонопроводу от бетононасоса.
Подача бетонной смеси производится при открытом пробковом кране до появления выбросов цементного молока через отверстие пробкового крана (это свидетельствует об удалении всех воздушных пробок).
После заполнения всего бетонопровода смесью его вертикальный участок
с помощью крана приподнимают на 0,3-
К бетонированию следует приступать при наличии готовой бетонной смеси на полный геометрический объем набивной сваи с учетом необходимости бетонирования также ее оголовка. При установке режима нагнетания динамическое давление не должно превышать 0,9 от максимального, развиваемого бетононасосом. При повышении давления вертикальный участок бетонопровода краном поднимают на высоту, меньшую или равную ходу горизонтального компенсатора (без прекращения подачи смеси), при этом вертикальный участок должен оставаться заглубленным в бетонной смеси не менее чем на
При укладке бетонной смеси до поверхности скважины верхний слой смеси с примесью бурового шлама удаляют, затем устанавливают инвентарную опалубку для формования оголовка сваи, после чего извлекают бетонопровод из скважины. При этом продолжают нагнетать бетонную смесь с минимальной скоростью.
По окончании бетонирования сваи и извлечения бетонопровода из скважины сразу же приступают к извлечению обсадной трубы и последующему формованию оголовка набивной сваи. В это время вертикальный участок бетонопровода устанавливают в очередную скважину, подготовленную для бетонирования.
Для извлечения обсадных труб грузоподъемные краны оборудуют приборами ограничения грузоподъемности. С целью полного исключения возможности
перегруза крана процесс извлечения обсадной трубы рекомендуется начинать с отрыва и подъема обсадной трубы на 100-
2.5. Контроль качества работ по устройству буронабивных свай необходимо вести на всех этапах.
После окончания бурения проверяется глубина скважины и качество зачистки забоя. До начала бетонирования проверяется и подтверждается актом готовность пробуренной скважины к установке арматурного каркаса и бетонированию, а также соответствие арматурного каркаса проекту. Перед началом работ по бетонированию проверяется герметичность соединений бетонопровода. В процессе бетонирования контролируется состав укладываемой бетонной смеси и количество бетона в обсадной трубе.
Подвижность бетонной смеси определяется по осадке стандартного конуса. Отбор проб бетонной смеси производят при укладке в скважину первой порции и затем каждых
Качество бетона контролируется ежесменно испытанием на сжатие и водонепроницаемость контрольных кубиков, изготовление и хранение которых проводится в условиях, аналогичным условиям бетонирования и твердения бетона свай.

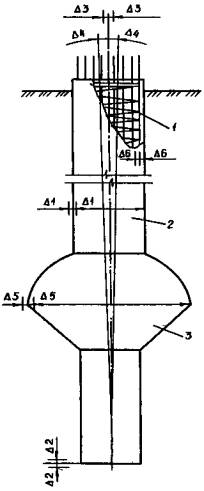

Допускаемые отклонения при устройстве свай показаны на схеме буронабивной сваи на стр. 8.
2.6. Все работы должны выполняться в соответствии с правилами техники безопасности, СНиП III-4-80. Особое внимание необходимо обратить на следующее:
- к работе по устройству буронабивных свай допускаются лица не моложе 18 лет, прошедшие медицинское освидетельствование, подготовительный инструктаж и инструктаж на рабочем месте;
- площадка, на которой выполняются работы по устройству буронабивных свай должна быть огорожена, освещена и оборудована предупредительными сигналами и надписями;
- все ответственные операции при устройстве буронабивных свай: укрупнительная сборка бетонопровода, заполнение скважины бетонной смесью, извлечение и монтаж бетонопровода, извлечение и снятие секций обсадной трубы, - должны выполняться под руководством сменного мастера или производителя работ;
- при подъеме секций обсадных труб необходимо удерживать их от раскачивания и поворотов с помощью расчалок;
- при опускании в скважину арматурного каркаса необходимо следить за тем, чтобы он не зацепился за обсадную трубу;
- к управлению бетононасосами допускаются только машинисты операторы, специально обученные и имеющие удостоверения;
- бетононасос при
устройстве набивных свай устанавливают на расстоянии не менее
Предельные отклонения контролируемых параметров, мм |
||
Размеры скважины: |
|
|
диаметр, Δ1 |
±50 |
|
глубина, Δ2 |
±100 |
|
Положение оси скважины: |
|
|
в плане поперек ряда, Δ3 |
100 |
|
вдоль ряда, Δ3 |
150 |
|
относительно вертикали, Δ4 |
2° |
|
Диаметр уширения скважины, Δ5 |
±100 |
|
Величина защитного слоя бетона сваи, Δ6 |
+15;-5 |
Схема буронабивной сваи:
1 - арматурный каркас; 2 - свая; 3 - уширение в основании сваи
2.7. Калькуляция затрат труда на устройство буронабивной сваи
Обоснование |
Наименование работ |
Ед. |
Объем работ |
Норма времени на ед. изм., чел.-ч (маш.-ч) |
Затраты труда на весь объем работ, чел.-ч |
Расценка на ед. изм., руб.-коп. |
Стоимость затрат труда на весь объем работ, руб.-коп. |
ЕНИР 1973г.,
§5-1- |
Укрупнительная сборка арматурного каркаса |
шт. |
2 |
1,45 |
2,9 |
0-93,8 |
1-88 |
т |
0,126 |
0,29 (0,29) |
0,58 (0,58) |
0-18,1 |
0-36 |
||
1,25 |
0,16 |
0-80,9 |
0-10 |
||||
0,25 (0,25] |
0,03 (0,03) |
0-20,2 |
0-03 |
||||
ТК "Устройство набивных свай" ВПТИтрансстроя Госстроя СССР, 1982 г. |
Установка каркаса при помощи крана в пробуренную скважину и закрепление его |
шт. |
1 |
1,02 |
1,02 |
0-68 |
0-68 |
(0,51) |
(0,51) |
0-40 |
0-40 |
||||
Укрупнительная сборка звеньев бетонопровода перед бетонированием свай |
1 звено |
4 |
2,3 |
9,2 |
1-52 |
6-08 |
|
- |
- |
- |
- |
||||
Установка бетонопровода в скважину |
шт. |
1 |
2,0 |
2,0 |
1-33 |
1-33 |
|
- |
- |
- |
- |
||||
Приложение |
Укладка бетонной смеси в скважину бетононасосом |
м3 |
5,08 |
0,14 |
0,71 |
0-07,8 |
0-40 |
0,07 |
0,36 |
0-04,3 |
0-22 |
||||
(0,07) |
(0,36) |
||||||
ТК" Устройство набивных свай" ВПТИтрансстроя Госстроя СССР, 1982 г. |
Извлечение бетонопровода |
1 секция |
4 |
1,14 |
4,56 |
0-75 |
3-00 |
(0,57) |
(2,28) |
0-45 |
1-80 |
||||
Извлечение обсадной трубы при помощи крана |
1м |
19,6 |
0,22 |
4,31 |
0-14,6 |
2-86 |
|
(0,11) |
(2,16) |
0-09 |
1-76 |
||||
Снятие при помощи крана секций обсадной трубы |
1 секция |
4 |
1,24 |
4,96 |
0-82 |
3-28 |
|
(0,62) |
(2,48) |
0-49 |
1-96 |
||||
Очистка и промывка звеньев обсадной трубы и бетонопровода при поддержке их краном |
1 свая |
1 |
11,0 |
11,0 |
7-29 |
7-29 |
|
(5,5) |
(5,5) |
4-35 |
4-35 |
||||
|
|||||||
|
Итого: |
|
|
|
41,79 |
|
|
(13,90) |

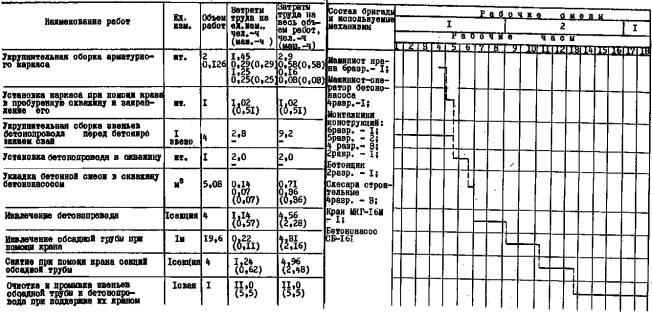

2.8. График выполнения работ по устройству буронабивной сваи
2.9. Пооперационный контроль качества выполняемых работ
Наименование операций, подлежащих контролю |
Состав контроля |
Способы контроля |
Время контроля |
Привлекаемые службы |
|
производителем работ |
мастером |
||||
- |
Установка в скважину арматурного каркаса |
Чистота каркаса, положение каркаса в плане и по глубине скважины, величина защитного слоя |
Визуальный и измерительный (стальным метром, мерным стальным прутом |
В процессе работ |
- |
Укладка бетонной смеси |
- |
Подвижность бетонной смеси, величина заглубления бетонопровода, интенсивность укладки смеси, полнота заполнения скважин, прочность бетона |
Измерительный и лабораторный (стандартный конус, стальной метр, лот; отбор контрольных образцов) |
В процессе бетонирования |
Строительная лаборатория |
Затраты труда на одну сваю, чел.-дн. Затраты труда на 1м3 уложенного бетона, чел.-дн. Затраты машинного времени на 1м3 уложенного бетона, маш.-смен Выработка одного рабочего в смену,м3 железобетона Продолжительность выполнения работ, дн. |
5,1 1 0,3 1 1,1 |
4.1. Потребность в основных конструкциях и полуфабрикатах
Наименование, марка |
Кол-во |
Каркас пространственный КП-1 |
2 шт. |
Бетон М250 |
5,08 м3 |
4.2. Потребность в машинах, оборудовании, инструментах и приспособлениях
Наименование, марка |
ГОСТ, |
Кол-во |
Основная характеристика |
Гусеничный кран МКГ-16М |
- |
1 |
Грузоподъемность 16 т |
Автобетоносмеситель СБ-92-1 |
- |
Опред. на месте |
Объем смесительного барабана -3,5м3 |
Бетононасос СБ-161 или БН-60 |
- |
1 |
Техническая производительность - 60 м3/ч |
Стяжной хомут для временной анкеровки верха обсадной трубы |
Чертежи СКБ Главмостостроя Минтрансстроя СССР |
1 |
- |
Комплект бетонопровода |
То же |
1 |
Диаметр
бетонопровода - |
Строп кольцевой |
ГОСТ 14110-80 |
2 |
Грузоподъемность 3 т |
Строп двухветвевой |
ГОСТ 14110-80 |
2 |
Грузоподъемность 3 т |
Оттяжки веревочные |
- |
2 |
- |
Ключ гаечный |
ГОСТ 2838-80Е* ГОСТ 11042-83* |
4 |
Масса - |
Молоток стальной строительный |
2 |
Масса- |
|
Лопата стальная строительная (для раствора) |
ГОСТ 3620-76* |
4 |
Масса - |
Пила поперечная двуручная |
ГОСТ 979-70* |
1 |
- |
Топор строительный плотничный |
ГОСТ 1399-73* |
1 |
Масса - |
Теодолит |
ГОСТ 10529-86* |
1 |
- |
Рулетка измерительная металлическая |
ГОСТ 7502-80* |
1 |
Длина – 20 м |
Метр стальной складной |
- |
1 |
- |
Отвес строительный |
1 |
Масса - |
|
Мерный трос с грузом |
Чертежи ПКБ Люберецкого з-да Главмостостроя |
1 |
Масса - |
5.1. Армирование свай

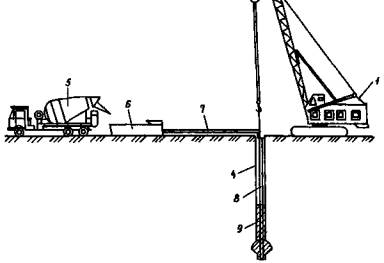

5.2. Бетонирование свай длиной более

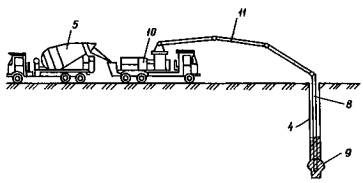

5.3. Бетонирование свай длиной до
1 - гусеничный кран МКГ-16М; 2 - арматурный каркас; 3 - труба-кондуктор; 4 - обсадная труба; 5 - автобетоносмеситель; 6 - бетононасос; 7, 8 - верхний и нижний участки бетонопровода; 9 - уложенный бетон, 10 - автобетононасос; 11 - распределительная стрела автобетононасоса
Техническая производительность бетононасоса - 60 м3/ч.
Коэффициент перехода от технической производительности к эксплуатационной Кт = 0,4 ("Методические рекомендации по расчету экономической эффективности технических, решений в области организации, технологии и механизации производства строительных работ", ЦНИИОМТП,
Эксплуатационная производительность бетононасоса:
60 × 0,6 × 0,4 = 14,4 м3/ч.
Состав звена - бетонщик 4 разряда и бетонщик 2 разряда.
Норма времени чел.-ч (на 1 м3).
Средняя часовая ставка звена:
(62,5 + 49,3) : 2 = 55,9 коп.
Расценка, за 1 м3 руб.
Данные для расчета взяты по действующим ЕНиР.
_________________________________________________________ |
