www.DocNorma.Ru |
Методическая документация в строительстве
ЗАО «ЦНИИОМТП»
РЕКОМЕНДАЦИИ
по составлению проекта производства работ на монтаж
строительных лесов
МДС 12-40.2008
Москва 2008
Содержание
В документе содержатся рекомендации и методический пример по составлению проекта производства работ на монтаж строительных лесов.
Документ разработан в развитие и дополнение МДС 12-81.2007 и МДС 12-25.2006.
Документ разработан сотрудниками ЗАО «ЦНИИОМТП» (кандидатами техн. наук В.В. Володиным и Ю.А. Корытовым).
Документ предназначен для проектных и строительно-монтажных организаций, разрабатывающих проекты производства работ на монтаж строительных лесов.
Для размещения рабочих, инструмента и материалов при выполнении строительных и ремонтных работ на фасадах зданий, в том числе, при их утеплении и отделке путем монтажа различных конструкций навесных фасадных систем применяются строительные леса.
Леса применимы для зданий и сооружений с разнообразными архитектурно-планировочными и конструктивными параметрами, конфигурацией, высотой и протяженностью.
Леса незаменимы в стесненных условиях городской застройки, где они используются не только как универсальное средство подмащивания, но и в качестве защитного экрана.
Трудоемкость монтажа лесов не
превышает, как правило, 0,5 чел.-ч, приходящихся на
Проекты производства работ на монтаж лесов входят в состав основных организационно-технологических документов на строительство и являются востребованными местными органами государственного надзора при подготовке разрешительных документов на строительные работы.
Настоящий документ содержит рекомендации по разработке проекта производства работ в виде методического примера, в котором даны требования к составу и содержанию разделов, а также к их изложению и оформлению.
Документ применим напрямую к монтажу наиболее широко используемых стоечных приставных лесов, изготовленных по техническим условиям ГОСТ 27321-87. Леса могут быть любой степени сборности (трубчатые, рамные и каркасные) и разнообразными по конструкции узловых соединений (хомутовые, крюковые, клиновые или штырьевые); при этом стойки, рамные и каркасные элементы стыкуются при помощи патрубков.
Проект производства работ состоит из текстовой и графической частей. Графическая часть представлена схемами расположения ограждения опасной зоны, последовательности монтажа, крепления лесов к стене.
Настоящий методический документ предназначен для оказания помощи проектной, проектно-технологической и строительной организациям в разработке проекта производства работ на монтаж лесов.
В основу методического документа положены результаты работ ЗАО «ЦНИИОМТП» и других проектно-технологических институтов, а также обобщение практического опыта монтажа лесов московскими строительными организациями.
Проект производства работ на монтаж строительных лесов для устройства системы вентилируемого фасада на здании многофункционального офисно-делового бизнес-центра разработан на основании договора, технического задания и представленных исходных данных. В составе технического задания и исходных данных: рабочая документация на устройство вентилируемого фасада, паспорт и инструкция по монтажу строительных лесов (например, рамных лесов ЛСПР-200), чертежи на здание.
Данный проект производства работ разработан при наличии следующих исходных данных.
Леса ЛСПР-200 - приставные,
при устройстве вентилируемого фасада могут достигать высоты
Из таблицы видно, что вес
составных частей лесов не превышает
Здание прямоугольной формы,
длина по фасаду
Таблица 1
Составные части лесов ЛСПР-200 |
Вес, кг |
Рама (2 |
9,7 |
Рама с лестницей (2×1 м) |
11,7 |
Связь ( |
2.64 |
Связь
диагональная ( |
5,6 |
Башмак |
0,3 |
Пробка-анкер |
1,62 |
Хомут глухой, 48×48 мм |
1,48 |
Ограждение торцевое |
2,30 |
Ригель настила |
12,0 |
Навесная фасадная система U-kon с облицовочными элементами (керамическая плитка и алюминиевые профили) монтируется на фасад здания. В соответствии с этим леса монтируются по фасаду в осях 1-12.
В проекте изложены положения по организации и технологии монтажа лесов, требования к качеству и приемке работ, определена потребность в средствах механизации, инструменте, инвентаре и приспособлениях, указаны требования техники безопасности и охрана труда.
При разработке проекта использованы нормативные, методические и справочные документы, указанные в Ведомости использованных документов.
Обозначение |
Наименование |
Несущие и ограждающие конструкции |
|
Организация строительства |
|
Безопасность труда в строительстве. Часть 1. Общие требования |
|
Безопасность труда в строительстве. Часть 2. Строительное производство |
|
ССБТ. Пожарная безопасность. Общие требования. Изменение (И-1-95) |
|
ССБТ. Электробезопасность. Общие требования и номенклатура видов защиты. (С изменением № 1) |
|
ССБТ. Электробезопасность. Защитное заземление, зануление. (С изменением № 1) |
|
ССБТ. Строительство. Нормы освещения строительных площадок |
|
ССБТ. Средства защиты работающих. Общие требования и классификация |
|
ССБТ. Цвета сигнальные и знаки опасности. Изменения (I-XII-80, 2-X-86) |
|
ССБТ. Строительство. Ограждения защитные инвентарные. Общие технические условия |
|
ГОСТ 7502-98 |
Рулетки измерительные металлические. Технические условия |
Отвесы стальные строительные. Технические условия |
|
Ограждения инвентарные строительных площадок и участков производства строительно-монтажных работ. Технические условия |
|
Средства подмащивания. Общие технические условия |
|
Площадки и лестницы для строительно-монтажных работ. Общие технические условия |
|
Леса стоечные приставные для строительно-монтажных работ. Технические условия |
|
Леса строительные. Монтаж, расчет, эксплуатация |
|
Правила пожарной безопасности в Российской Федерации |
|
Межотраслевые правила по охране труда (правила безопасности) при эксплуатации электроустановок |
3.1.1 До начала монтажных работ должны быть проведены следующие подготовительные работы:
- рабочая зона (а также подходы к ней и близлежащие территории) освобождается от строительных конструкций, материалов, механизмов и строительного мусора и ограждается согласно требованиям ГОСТ 23407;
- зона монтажа лесов ограждается согласно требованиям СНиП 12-03, устанавливаются предупреждающие знаки по ГОСТ 12.4.026;
- производится инструктаж рабочих-монтажников о порядке, приемах и правилах сборки и креплении лесов к стене.
План стройплощадки для устройства вентилируемого фасада и соответственно монтажа лесов приводят в проекте производства работ на листах, как правило, формата А2 (420×594) или А3 (297×420). На рис. 1 приведен в качестве примера фрагмент плана стройплощадки. Условными обозначениями показаны леса, граница опасной зоны при падении предмета с последнего яруса лесов и временное ограждение строительной площадки.

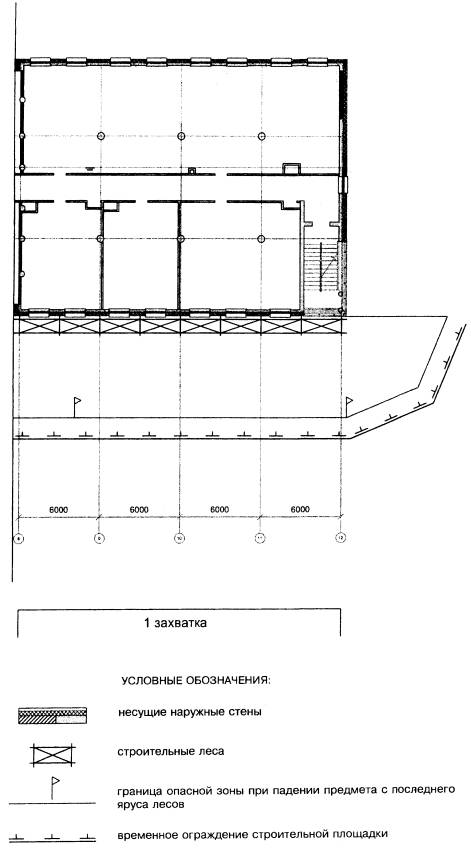

Рис. 1. Фрагмент плана стройплощадки
3.1.2 Производится осмотр, контроль и оценка технического состояния составных частей монтируемых лесов. Наименование составных частей приведено в таблице 1. Поврежденные составные части подлежат выбраковке.
3.1.3 Производится подготовка к работе, установка и запуск грузоподъемных механизмов (крышевого крана или лебедки) для подъема и спуска составных частей лесов. Эти работы выполняют согласно инструкциям заводов-изготовителей грузоподъемных механизмов.
3.1.4 Производится подготовка средств механизации (ручных сверлильных машин, перфораторов, трамбовок и т.п.) и инструмента, проверяется их комплектность и готовность к работе.
3.1.5 Для монтажа лесов подготавливается спланированная и утрамбованная площадка, с которой должен быть устроен отвод воды, или площадка с асфальтобетонным покрытием. Если грунт влажный, то трамбование производят с подсыпкой щебня, битого кирпича, бетона.
В связи с перепадом высот до
Расположение лесов на первой

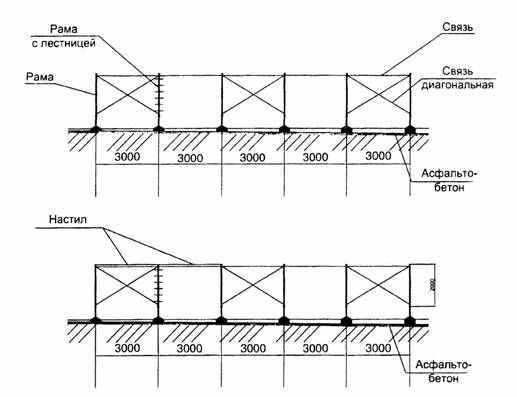

захватке на стене здания в осях 12-8 показано на рис. 2. Длина опорной площадки
лесов

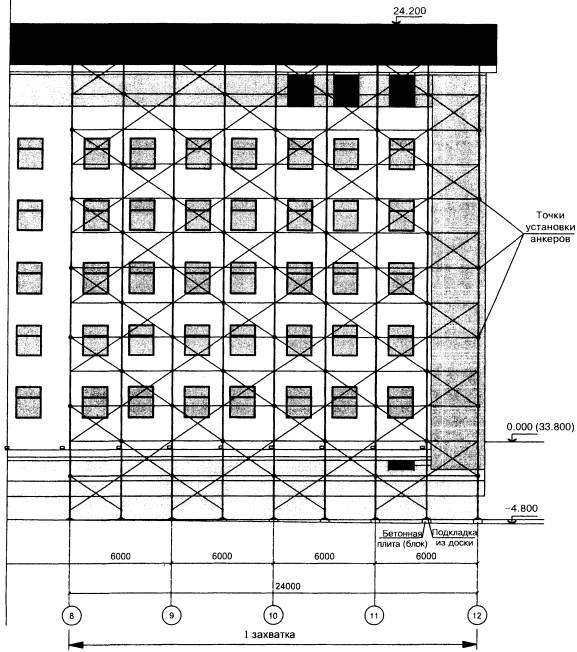

Рис. 2. Расположение лесов на первой захватке
3.1.7 Разметка точек установки анкерных пробок на стене здания проводится в соответствии с рабочим чертежом на стену (см. рис. 2) или «по месту».
На начальном этапе определяют маячные точки разметки стены с таким расчетом, чтобы точки не совпали с проемами окон. При совпадении точки крепления с проемом в стене леса крепят к несущим конструкциям (стенам, колоннам, перекрытиям) с внутренней стороны здания при помощи крепежных устройств и приспособлений; не допускается крепить леса к балконам, карнизам, парапетам.
Расстояние точки установки
анкерной пробки до проема должно быть не менее 150-
3.2.1 Работы согласно плану
(см. п. 3.1.6)
производятся захватками длиной
3.2.2 Леса собирают из рам, диагональных связей, башмаков с винтовым регулированием высоты, ригелей настила и настила.
Крепление лесов к стене производится анкерами, завинчиваемыми в пробки.
Пробки вставляют в просверленные в стене отверстия.
Рамы наращивают друг на друга до необходимой высоты и соединяют между собой с помощью замков (фиксаторов) горизонтальными и диагональными связями. Ригели настила навешивают своими кронштейнами на верхние связи смежных рам на двух верхних ярусах, один из которых рабочий, другой - страховочный. На ригели укладывают деревянный настил.
3.2.3 Монтаж лесов производится согласно инструкции завода-изготовителя по ярусам на длину захватки.
Технологический процесс монтажа состоит из сборки первого, второго, третьего и других ярусов и крепления их к стене.
Сборка первого яруса
лесов. На подготовленную,
ровную в горизонтальной плоскости площадку (см. раздел 3.1.5) устанавливают
башмаки с винтовым регулированием высоты. Под башмаками каждой пары стоек
укладывают в поперечном направлении подкладку из доски толщиной не менее 40-

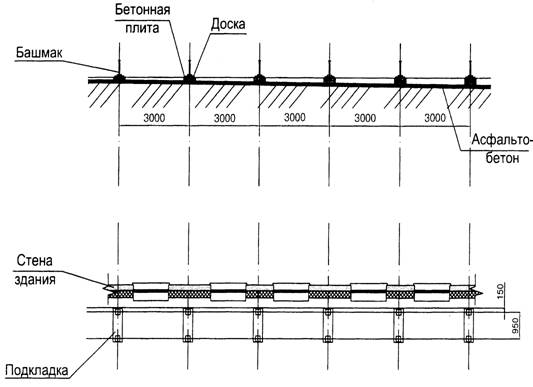

Рис. 3. Установка башмаков
В башмаки вставляют две
смежные рамы первого яруса, соединяют их связями. Далее устанавливают таким же
образом через шаг

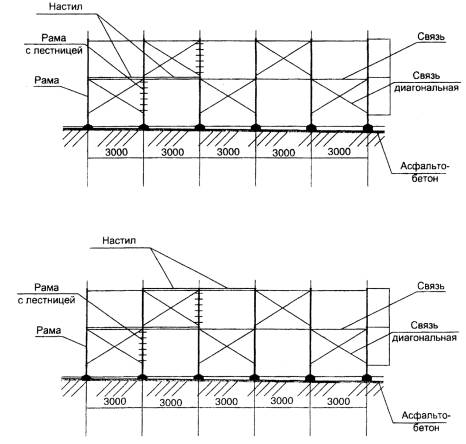

Рис. 4. Сборка первого яруса лесов
Стыки настила располагают на
опоре и перекрывают ее не менее чем на
Установка второго яруса лесов. На первый ярус устанавливают второй ярус лесов, при этом диагональные связи располагают таким образом, чтобы они были установлены в шахматном порядке. Ригели с настилами устанавливают во втором и третьем пролетах (рис. 5).
Рис. 5. Сборка второго яруса лесов
Крепление лесов к стене. Крепление лесов к стене производят
анкерами, закрепленными на стойках рам. Анкеры ввинчивают в пробки,
установленные в стене через
Для крепления в стене пробок в размеченных точках просверливают отверстия, диаметром и глубиной соответствующие анкерам. Прочность крепления пробки в стене проверяется расчетом по МДС 12-25 (разделы 5.1.4 и 5.1.5) и должна быть испытана выборочно с помощью приспособления для выдергивания пробки из стены.
Если отверстие просверлено ошибочно не в том месте и требуется просверлить новое, то последнее должно находиться от ошибочного на расстоянии как минимум одной глубины просверленного отверстия. Это правило необязательно в том случае, если ошибочное отверстие предварительно бетонируется или заполняется аналогичным по прочности полимерным составом.
Очистка отверстий от отходов сверления (пыли) производится сжатым воздухом.
Пробка вставляется в подготовленное отверстие и подбивается монтажным молотком.
Установка и крепление к стене третьего и остальных ярусов лесов производится описанным выше способом. При сборке лесов необходимо следить, чтобы штыри входили в патрубки на всю длину.
На рабочем и страховочном ярусах устанавливают торцевые и продольные ограждения. В местах подъема на рабочий ярус, где не установлены диагональные связи, устанавливают продольные ограждения.

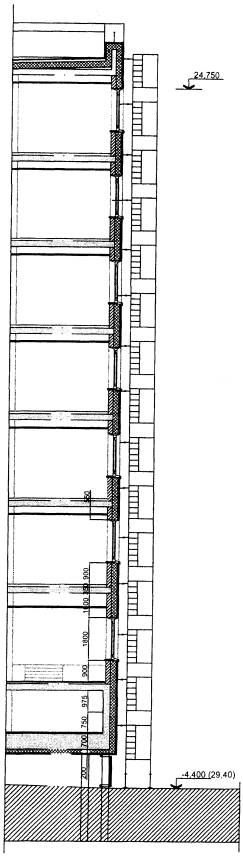

Схема крепления лесов к стене показана на сечении здания (рис. 6).
Рис. 6. Схема крепления лесов к стене
3.2.4 Демонтаж лесов для их перестановки на новую захватку производится в порядке, обратном их монтажу, то есть начиная с верхнего яруса. С настилов убирают остатки облицовочных деталей фасада, инвентарь и инструменты. Спуск демонтированных составных частей лесов осуществляют с помощью лебедки или крышевого крана.
4.1 Качество монтажа лесов обеспечивается текущим контролем технологических операций подготовительных и основных работ, а также при приемке работ. По результатам текущего контроля технологических операций составляются акты освидетельствования скрытых работ (на прочность крепления в стене пробок для анкеров лесов).
4.2 В процессе подготовительных работ проверяют:
- готовность стены и конструктивных элементов здания, средств механизации и инструмента к выполнению монтажных работ;
- качество составных частей лесов (размеры, отсутствие вмятин, изгибов и прочих дефектов элементов лесов);
- правильность и надежность установки башмаков лесов на основание.
4.3 В процессе монтажных работ проверяют:
- точность разметки стены;
- диаметр, глубину и чистоту отверстий под анкерные пробки;
- прочность крепления анкеров;
- вертикальность стоек рам и горизонтальность связей, ригелей, настила лесов.
Горизонтальность лесов в продольном и поперечном направлениях проверяется по уровню, вертикальность - по отвесу.
При наращивании рам зазор
между трубами и патрубками не должен превышать
При укладке настила проверяется прочность закрепления и отсутствие возможности сдвигов.
4.4 При приемке работ приемочной комиссией производится осмотр смонтированных лесов в целом и особенно тщательно мест крепления и сопряжений. Обнаруженные при осмотре дефекты устраняются.
Леса подлежат в присутствии приемочной комиссии испытанию нормативной нагрузкой в течение двух часов. При этом оценивается их прочность и устойчивость, надежность крепления к стене, настила и ограждений, заземления.
Перила ограждения должны выдерживать сосредоточенную нагрузку 70 кгс, приложенную к ним посередине и перпендикулярно.
Несущие горизонтальные связи должны выдерживать сосредоточенную нагрузку 130 кгс, приложенную посередине.
4.5 Приемка смонтированных лесов оформляется актом сдачи-приемки работ. К акту сдачи-приемки работ прилагается акт освидетельствования скрытых работ (по п. 4.1).
4.6 Качество монтажа лесов оценивается степенью соответствия фактических параметров и характеристик указанным в проектной и нормативно-технической документации.
Основные контролируемые параметры и характеристики, способы их измерения и оценки приведены в таблице 2.
Таблица 2
№ |
Технологические операции |
Контролируемый параметр, |
Допускаемое значение, |
Способ контроля и |
1 |
Разметка крайних точек по горизонтали |
Точность разметки |
± |
Нивелир |
2 |
Разметка крайних точек по вертикали |
То же |
± |
Теодолит |
3 |
Разметка промежуточных точек крепления |
То же |
± |
Лазерный нивелир, отвес, рулетка |
4 |
Сверление отверстий под пробки |
Глубина Н, диаметр D |
H = длина винта + D = диаметр винта + |
Глубиномер, нутромер |
Расстояние до проема, угла здания |
Не менее |
Рулетка |
||
Чистота отверстия |
Отсутствие пыли |
Визуально |
||
5 |
Установка башмаков |
Толщина подкладки из доски |
40- |
Линейка металлическая |
6 |
Сборка секций и ярусов лесов |
Отклонение от вертикальности |
± |
Отвес, линейка |
Отклонение от горизонтальности |
± |
Уровень, линейка |
||
Зазор между стеной здания и настилом |
Не более |
Шаблон |
||
Линейные размеры |
До |
Рулетка лазерная DISTO |
||
7 |
Крепление лесов к стене |
Усилие, вырывающее анкер из стены |
Не менее 300 кгс |
Приспособление для контроля пробки |
8 |
Укладка настила |
Зазор между досками |
Не более |
Шаблон |
Выступы досок |
Не более |
Шаблон |
||
Перекрытие стыками настила опор |
Не менее |
Линейка металлическая |
||
9 |
Устройство заземления лесов |
Сопротивление заземления |
Не более 15 Ом |
Тестер Щ 4313 |
Потребность в основных средствах механизации, инструменте, инвентаре и приспособлениях приведена в таблице 3.
Таблица 3
№ |
Наименование |
Тип, марка, ГОСТ, |
Техническая |
Назначение |
1 |
Кран крышевой |
Тип «Пионер», ЗАО «ТЭМЗ» |
Грузоподъемность 150-500 кгс |
Подъем и спуск составных частей лесов, элементов фасада |
Лебедка |
Тип ТЛ-12, Т-66 А |
Тяговое усилие 250 кгс |
||
2 |
Отвес, шнур |
ОТ 400-1, ГОСТ 7948 Шнур трехпрядный капроновый |
Масса отвеса не более Длина шнура |
Разметка захваток, проверка вертикальности |
3 |
Лазерный нивелир |
BL 40 VHR СКБ «Стройприбор» |
Точность измерения 0,1 мм/м |
Измерение высот |
4 |
Лазерный уровень |
BL 20 СКБ «Стройприбор» |
Точность измерения 0,1 мм/м |
Проверка горизонтальных плоскостей |
5 |
Дрель |
Интерскол ДУ 1000-ЭР |
Мощность 1,0 кВт, диаметр сверления отверстия до |
Сверление отверстий в стене |
6 |
Рулетка стальная |
Р20УЗК, ГОСТ 7502 |
Длина |
Измерение линейных размеров |
7 |
Отвертка с наконечником |
Отвертка Профи ООО «ИНФОТЕКС» |
Реверсивная рычажная |
Завинчивание-отвинчивание винтов |
8 |
Приспособление для контроля пробок |
РЧ 3408.07.000 ЦНИИОМТП |
Выдергивающее усилие - 300 кгс. Габариты: 1240×1200×175 мм Масса - |
Контроль прочности крепления пробки в стене |
9 |
Ограждение участка производства работ |
Инвентарное |
Безопасность работ |
|
10 |
Сетка защитная на леса |
Тип 4.603; 4.504; 4.501.1 фирмы Апекс, фирмы Верт или других фирм |
Из полимерных волокон |
Защита от падения предметов с высоты |
6.1 При организации и проведении работ по монтажу строительных лесов должны выполняться требования СНиП 12-03, СНиП 12-04, ГОСТ 12.4.011.
На лесах должна быть вывешена схема размещения и величины допускаемых нагрузок на леса. Не допускается нахождение на настиле лесов более трех человек.
К монтажу лесов допускаются рабочие, имеющие право работать на высоте. Монтажники должны быть обеспечены предохранительными поясами.
6.2 Пожарная безопасность на рабочих местах должна обеспечиваться в соответствии с правилами ППБ 01.
6.3 Электробезопасность на рабочих местах должна обеспечиваться в соответствии с требованиями ГОСТ 12.1.019, ГОСТ 12.1.030, ПОТ РМ-016.
6.4 При
организации строительной площадки устанавливается опасная зона от падения
предметов с высоты лесов
Расположение и конструкция ограждения строительной площадки приняты согласно требованиям ГОСТ 23407.
6.5 Складирование и хранение составных частей лесов, материалов, изделий и оборудования должны осуществляться в соответствии с требованиями стандартов или технических условий на леса, материалы, изделия и оборудование, а также СНиП 12-03.
6.6 При работе в темное время суток строительная площадка, леса, проезды и подходы к ним должны быть освещены в соответствии с ГОСТ 12.1.046. Освещенность должна быть равномерной, без слепящего действия осветительных приборов.
6.7 Лестницы лесов должны быть оборудованы по ГОСТ 26887. Уклон лестниц к горизонту должен быть не более 75°. Лестницы должны быть с нескользящими ступеньками.
6.8 Подъем грузов на леса осуществляют лебедкой или крышевым краном. Подъем грузов на леса стреловыми кранами недопустим.
6.9 Молниезащита лесов должна быть устроена с сопротивлением заземления не более 15 Ом.
6.10 На время
монтажа и демонтажа лесов электрические провода, расположенные ближе
Во время грозы, снегопада и при ветре более 6 баллов монтаж или демонтаж лесов не производится.
Во время монтажа и демонтажа лесов оконные, балконные и дверные проемы должны быть закрыты.
6.11 Техническое состояние лесов контролируется перед каждой сменой и периодическими осмотрами через каждые 10 дней. Если леса не использовались в течение месяца, то они допускаются к эксплуатации после приемки комиссией (см. раздел 4). Результаты приемки и осмотра отмечают в журнале учета по ГОСТ 24258.
Леса подлежат дополнительному осмотру после дождя или оттепели, которые могут уменьшить несущую способность основания.
Приспособление позволяет производить выборочный контроль прочности заклинивания пробки в материале стены.

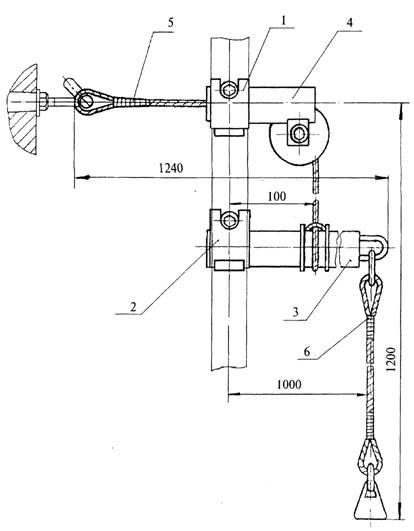

Принципиальная схема приспособления показана на рисунке ниже. Приспособление состоит из неповоротного 1 и поворотного 2 хомутов, поперечины 3, вставленной в поворотный хомут, кронштейна 4, вставленного в неповоротный хомут, и строп 5 и 6.
Приспособление для контроля заклинивания пробок
Сборка приспособления
выполняется в следующей последовательности. На внутренней стойке лесов напротив
пробки с анкером закрепляется хомут 1 с кронштейном 4 и блоком. Ниже на расстоянии около
Габариты приспособления:
длина - 1240, ширина - 175 и высота -
С помощью этого приспособления можно не только контролировать, но и измерять усилие, выдергивающее пробку из стены, если между поперечиной 3 и стропом 6 вставить динамометр.
_________________________________________________________ |
