www.DocNorma.Ru |
ЦЕНТРАЛЬНЫЙ ИНСТИТУТ НОРМАТИВНЫХ ИССЛЕДОВАНИЙ И НАУЧНО-ТЕХНИЧЕСКОЙ ИНФОРМАЦИИ «ОРГТРАНССТРОЙ» МИНИСТЕРСТВА ТРАНСПОРТНОГО СТРОИТЕЛЬСТВА
СБОРНИК ТЕХНОЛОГИЧЕСКИХ КАРТ
УСТРОЙСТВО СБОРНЫХ ВОДОПРОПУСКНЫХ ЛОТКОВ НА АВТОДОРОГАХ
МОСКВА 1972
Содержание
Сборник технологических карт разработан отделом внедрения передовых методов труда и технического нормирования в строительстве автомобильных дорог и аэродромов института «Оргтрансстрой» (исполнитель инж. Т.П. Багирова) по материалам Челябинской, Ростовской, Калужской, Харьковской и Ташкентской НИС.
Редактор инж. О.Н. Добровольский
Сборник технологических карт разработан на основе применения методов научной организации труда и предназначен для использования при разработке проектов производства работ и организации труда на объектах.
Сборник содержит две технологические карты:
Карта № 1. «Устройство сборных водопропускных лотков вдоль подошвы откоса из телескопических блоков».
Карта № 2. «Устройство сборных водопропускных лотков (водосбросов) из железобетонных прямоугольных блоков».
В обеих технологических картах предусматривается устройство входных и выходных оголовков (раструбов) из сборных железобетонных блоков.
Водопропускные лотки устраивают та дорогах I, II и III технической категории с продольным уклоном более 30 %, а также на отдельных сложных пересечениях для обеспечения поверхностного водоотвода. Расположение водопропускного лотка определяют по проекту, в составе которого должен быть план соответствующего участка автомобильной дороги с нанесенной осью лотка и указанием высотных отметок.
Работы по устройству водопропускных лотков следует начинать с низовой стороны. При наличии грунтовой воды следует устраивать приямки для сбора и откачки воды.
При производстве работ следует соблюдать требования следующих нормативных документов и пособий.
1. «Инструкция по сооружению земляного полотна автомобильных дорог» М., Транспорт, 1964 г.
2. СНиП III-Д.5-62 «Правила организации строительства и производства работ. Приемка в эксплуатацию». М., Госстройиздат, 1963 г.
3. СНиП III-B.3-62* «Бетонные и железобетонные сборные конструкции. Правила производства и приемки монтажных работ». М., Госстройиздат, 1968 г.
4. СНиП III-Б.5-62* «Земляные работы» М., Госстройиздат, 1967 г.
5. «Правила техники безопасности при строительстве, ремонте и содержании автомобильных дорог». М., Транспорт, 1969 г.
Во всех случаях применения сборник технологических карт должен быть привязан к конкретным условиям производства работ.
В карте предусматривается применение сборных телескопических блоков длиной 1,5 м (рис. 1) для устройства лотка и готовых блоков для входного и выходного раструбов.

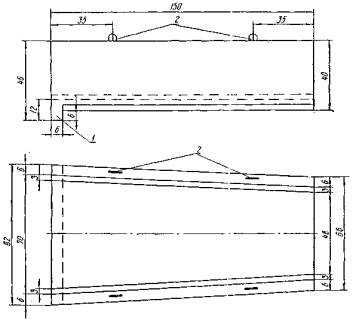

Рис. 1. Телескопический лоток:
1 - упорная шпора; 2 - монтажные петли
До устройства лотка должны быть закончены полностью работы по отсыпке и отделке земляного полотна, подготовлен проезд и места стоянок автокрана.
Телескопические блоки должны быть доставлены к месту работ и разложены с помощью автокрана вдоль траншеи; в местах устройства раструбов должны быть сложены соответствующие блоки. Щебень для устройства щебеночной подготовки доставляют заблаговременно автомобилями-самосвалами и выгружают около входного и выходного раструбов, а при большой длине лотка еще и около промежуточных упоров.
Устройство лотков заключает следующие работы:
отрывка котлованов под входной и выходной раструбы и траншею под лоток экскаватором с зачисткой вручную;
устройство щебеночной подготовки под раструбы и промежуточные упоры;
установка блоков лотка и раструбов автокраном;
засыпка пазух грунтом и планировка откоса в зоне лотка экскаватором с трамбованием грунта.
Котлованы под раструбы и траншею для лотка отрывают экскаватором па автомобильном ходу, оборудованным обратной лопатой с зачисткой вручную.
Вынутый из котлованов и траншеи грунт выгружают за внешней бровкой лотка, а при устройстве лотка в кювете выемки вынутый грунт погружают на автосамосвал и вывозят в кавальер.
После ручной зачистки дно траншеи планируют под рейку так, чтобы оно имело проектный уклон. На дне траншеи делают разбивку положения упорных шпор блоков лотка и отрывают под них поперечные траншеи. При лотках большой протяженности через каждые 10 блоков отрывают траншеи для упоров. Под блоки упоров раструбов и промежуточных упоров траншеи следует отрывать на 15 - 20 см шире для возможного регулирования положения блока в плане. На входном и выходном раструбах должны быть спланированы откосы для установки раструбных стенок.
Щебеночную подготовку слоем 10 см делают под верхний и нижний раструбы и под блоки упоров, выравнивая щебень под рейку и уплотняя его ручной трамбовкой. После устройства щебеночной подготовки проверяют нивелиром отметки ее поверхности.
Монтаж лотка начинают с нижнего раструба (рис. 2), устанавливают с помощью автокрана блоки уторов, на них укладывают плиты лотка раструба, а затем устанавливают стенки раструба.

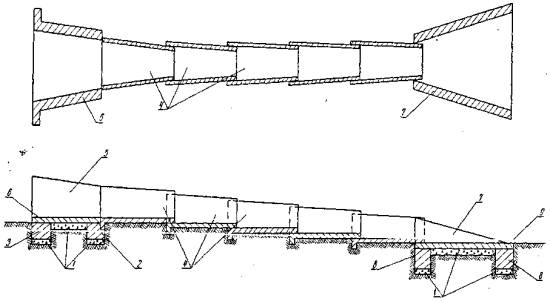

Рис. 2. Общий вид лотка из телескопических блоков:
1 - щебеночная подготовка; 2 - нижний упорный блок входного оголовка; 3 - верхний упорный блок входного оголовка- 4 - телескопические блоки; 5 - входные раструбные стенки; 6 - плита лотка входного раструба; 7 - выходные раструбные стенки; 8 - упорные блоки выходного раструба; 9 - плиты лотка выходного раструба
После проверки положения блоков швы между ними заполняют цементно-песчаным раствором.
Первый блок лотка стропят за четыре монтажные петли, подают автокраном к траншее, опускают до высоты 1 м над грунтом и разворачивают по продольной оси. Затем блок, удерживая навесу, вводят узким концом в нижний раструб до упора, при этом упорная шпора блока должна попасть в подготовленную траншею.
Следующие блоки узким концом вводят в конец предыдущего блока до упора и опускают на дно траншеи.
Перед установкой последнего блока лотка устанавливают нижний упорный блок верхнего раструба и, после его рихтовки, устанавливают последний блок лотка так, чтобы упорная шпора блока вошла в паз упорного блока.
После установки всех блоков лотка производят окончательное выравнивание блоков с помощью автокрана, а затем собирают верхний раструб. Сперва устанавливают верхний упорный блок, затем укладывают плиту лотка и стенки раструба, заполняют швы между ними цементно-песчаным раствором.
Засыпку пазух между лотком и откосами траншеи делают экскаватором, оборудованным скребком. Вслед за засыпкой пазух уплотняют грунт пневмотрамбовкой.
Земляные работы по отрывке котлованов под раструбы и траншеи под блоки лотка должны быть выполнены до монтажных работ.
Блоки должны быть заблаговременно доставлены к месту работ. У котлована выходного раструба выгружают блоки выходного раструба и несколько блоков лотка (в зависимости от величины вылета стрелы автокрана). Остальные блоки лотка выгружают вдоль траншеи у мест стоянок автокрана, а у котлована верхнего раструба выгружают блоки верхнего раструба. Блоки должны быть сложены так, чтобы они не мешали проезду автокрана.
Щебень для щебеночной подготовки разгружают у обеих раструбов и промежуточных упоров.
Земляные работы по устройству траншеи лотка выполняет звено рабочих в составе: машиниста экскаватора 6 разр., и землекопов: 3 разр. - 1, 2 разр. - 2.
Землекопы выполняют работы по грубой планировке траншеи и котлованов после работы экскаватора с копанием траншей под упорные шпоры и под упоры, а затем окончательно планируют дно траншеи под рейку с приданием уклона.
Монтаж блоков выполняет звено в составе: машиниста автокрана 5 разр. и монтажников конструкций: 4 разр. - 1, 3 разр. - 2.
В процессе выполнения работ монтажник конструкций 4 разр. дает указания машинисту автокрана на подъем и опускание блоков, следит за их правильной установкой.
Монтажники конструкций 3 разр. стропуют блоки и направляют их к месту укладки, а также устраивают щебеночную подготовку.
Для отрывки траншеи и котлованов, засыпки пазух грунтом с уплотнением и окончательной планировки поверхности около лотка привлекаются: машинист экскаватора 6 разр., машинист компрессора 4 разр. и землекоп 3 разр.
Шифр норм и расценок |
Состав (звена) |
Описание работ |
Единица измерения |
Объем работ |
Норма времени, чел - ч |
Расценка, руб. - коп. |
Нормативное время на полный объем работ, чел - ч |
Стоимость затрат труда на полный объем работ, руб. - коп. |
|
Т - 16, § 2, № 2 б |
Машинист 6 разр. - 1 Помощник машиниста 5 разр. - 1 |
Разработка грунта II группы в траншее под лотки и в котлованах под раструбы экскаватором Э-4010 с установкой машины, очисткой ковша, с передвижкой машины в процессе работы |
100 м3 |
0,57 |
6,6 |
4 - 92 |
3,76 |
2 - 80 |
|
ЕНиР, § 2 - 1 - 31, табл. 2, № 1 е |
Землекоп 2 разр. - 1 |
Разработка грунта II группы в котлованах и траншее при зачистке с копанием траншей под упорные шпоры и упоры |
м3 |
6 |
1,25 |
0 - 61,6 |
7,50 |
3 - 70 |
|
ЕНиР, § 2 - 1 - 46, № 4 б |
Землекоп 3 разр. - 1 |
Планировка дна траншеи с зачисткой поверхности под рейку, с разравниванием грунта |
100 м2 |
1,03 |
12,5 |
6 - 94 |
12,88 |
7 - 15 |
|
ЕНиР, § 4 - 4 - 88, № 4 а |
Дорожные рабочие: 4 разр. - 1 3 » - 1 2 » - 1 |
Устройство щебеночной подготовки слоем 10 см под входной и выходной раструбы с приемом материала, разбивкой площадки, разравниванием, планировкой и уплотнением вручную |
100 м2 |
0,1 |
14,5 |
8 - 09 |
1,45 |
0 - 81 |
|
ЕНиР, § 4 - 4 - 90, № 3 б, применительно |
Машинист крана 6 разр. - 1 Монтажники конструкций: 4 разр. - 1 3 » - 2 |
Монтаж блоков лотка и раструбов со строповкой, установкой, выверкой, расстроповкой блоков при весе блоков до 1 т |
1 блок |
89 |
0,56 |
0 - 35,4 |
49,84 |
31 - 51 |
|
Т - 16, § 3, № 1, применительно |
Машинист 6 разр. - 1 Помощник машиниста 5 разр. - 1 |
Планировка поверхности около лотка с засыпкой грунтом экскаватором Э-4010 со срезкой грунта до. 0,1 м |
100 м2 |
3,27 |
1,22 |
0 - 91 |
3,99 |
2 - 98 |
|
ЕНиР, § 2 - 1 - 45, № 2 а |
Землекоп 3 разр. - 1 |
Уплотнение грунта пазух пневматической трамбовкой |
100 м2 |
0,45 |
1,95 |
1 - 08 |
0,88 |
0 - 49 |
|
Повременно |
Машинист компрессора 4 разр. - 1 |
Обслуживание компрессора |
чел-ч |
0,88 |
1 |
0 - 62,5 |
0,88 |
0 - 55 |
|
|
|
|
Всего |
|
|
|
|
81,18 |
49 - 99 |
Наименование показателей |
Единица измерения |
По графику Б |
По калькуляции А |
На сколько процентов показатель по графику больше (+) или меньше (-), чем по калькуляции |
Трудоемкость на весь объем работ |
чел - дн |
7,9 |
10,15 |
-22 |
Средний разряд рабочих |
|
3,73 |
3,86 |
-3,4 |
Средняя зарплата на одного рабочего |
руб. - коп. |
6,33 |
4,92 |
+28 |
А. Потребность основных материалов
Наименование материалов |
Единица измерения |
Количество |
Щебень |
м3 |
1,1 |
Блоки для входного раструба |
шт. |
5 |
Блоки для выходного раструба |
» |
6 |
Блоки телескопического лотка |
» |
78 |
Б. Машины, оборудование, инвентарь
Наименование |
Марка, ГОСТ |
Количество |
Экскаватор |
Э-4010 |
1 |
Автокран |
К-61 |
1 |
Четырехстропный захват с крюками |
- |
1 |
Рулетка стальная |
- |
1 |
Лом |
ГОСТ 1405-65 |
1 |
Молоток |
- |
1 |
Кувалда |
ГОСТ 11401-65 |
1 |
Совковые лопаты |
ГОСТ 3620-63 |
3 |
Штыковые лопаты |
- |
3 |
Ручные трамбовки |
- |
2 |
Компрессор |
ЗИФ-55 |
1 |

В карте предусматривается применение железобетонных блоков прямоугольного сечения размером в свету 0,8×0,55 м, длиной 3 - 4 м для устройства лотка и готовых блоков для входного и выходного оголовков.
До устройства лотка должны быть закончены работы по устройству проезжей части и планировке откосов насыпи.
Водопропускной лоток состоит из лотка на откосе насыпи и двух оголовков - входного (водоприемника) и выходного (гасителя) (рис. 3).
Устройство лотка включает следующие основные работы:
отрывка траншеи по откосу насыпи под блоки лотка и котлованов под блоки оголовков;
устройство щебеночной подготовки под оголовки;
установка блоков лотка и блоков оголовков;
заделка швов на стыках блоков;
засыпка пазух грунтом с планировкой откосов по обеим сторонам лотка;
трамбование грунта пазух.
Траншею по откосу и котлованы для оголовков отрывают экскаватором на автомобильном ходу марки Э-4010.
С нижней стоянки отрывают нижнюю часть траншеи и котлован под блок выходного оголовка. Затем экскаватор перемещают на земляное полотно и с верхней стоянки отрывают верхнюю часть траншеи и котлован под блок входного оголовка.
После работы экскаватора землекопы вручную зачищают дно траншеи и котлованов с планировкой под рейку.
Рис. 3. Общий вид водопропускного лотка:
1 - асфальтобетонное покрытие; 2 - дождеприемная решетка; 3 - входной оголовок (водоприемник); 4 - бордюр; 5 - блоки лотка; 6 - выходной оголовок (гаситель); 7 - плиты перекрытия входного оголовка
Щебеночную подготовку слоем 10 см устраивают под блоки оголовков, распределяя щебень, планируя его под рейку и трамбуя вручную. При устройстве щебеночной подготовки входного оголовка делают вырубку в покрытии для размещения водоприемной части блока входного оголовка.
Перед монтажными работами все блоки лотка осматривают для проверки соответствия их марок, фактических размеров, а также годности элементов для укладки их в сооружение.
Монтаж блоков выполняют автокраном с двух стоянок: с нижней стоянки устанавливают блок выходного оголовка (гасителя). После этого нижний блок лотка стропят за четыре монтажные петли, расположенные либо на дне, либо на стенках блока, подают автокраном к траншее, опускают до высоты 1 м над грунтом и разворачивают по продольной оси. Затем блок опускают на дно траншеи и, удерживая навесу, вводят нижний конец в окно оголовка, центрируют по оси и опускают на дно траншеи. Второй блок лотка с нижней стоянки устанавливают в таком же порядке впритык к первому блоку.
После установки блоков с нижней стоянки автокран перемещают на верхнюю стоянку к входному оголовку и устанавливают блоки верхней части лотка. Последним устанавливают блок входного оголовка и перекрывают его плитами.
При установке блоков с нижней и верхней стоянок автокран устанавливают на аутригеры.
Если при большой длине откоса для установки блоков лотка вылет стрелы автокрана недостаточен, то блоки автокраном подают в верхнюю часть траншеи, опускают в траншею, по дну которой уложены лаги и вручную с помощью ломов спускают блок к месту установки. Верхние блоки устанавливают автокраном. После установки блока входного оголовка на нем устанавливают дождеприемные решетки и два бортовых камня. Бортовые камни устанавливают на цементном растворе, которым заделывают швы между камнями.
Швы на стыках блоков лотка конопатят паклей, пропитанной битумом. Швы в стенках с внутренней стороны лотка перекрывают дощечками, смазанными битумом или глиняным раствором и закрепленными распорками. Затем эти швы заполняют цементно-песчаным раствором с уплотнением шуровкой. Распорки и дощечки снимают через 1 - 2 дня. Швы в днище после конопатки заполняют цементным раствором.
Планировку откосов по обе стороны лотка с одновременной засыпкой пазух грунтом производят экскаватором марки Э-4010, оборудованным скребком. Грунт в пазухах уплотняют пневматической трамбовкой марки ТР-4 или ТР-6. После планировки и уплотнения грунта в пазухах стенки лотка должны возвышаться над поверхностью откоса на 5 - 10 см.
Земляные работы по отрывке котлованов под блоки оголовков и траншеи под блоки лотка должны быть выполнены до монтажных работ.
Блоки должны быть заблаговременно доставлены на место работ. У котлована выходного оголовка выгружают блок выходного оголовка и 1 - 2 блока лотка (в зависимости от величины вылета стрелы автокрана, применяемого для монтажа блоков), остальные блоки лотка, блок входного оголовка, плиты перекрытия входного оголовка, бортовые камни и решетки дождеприемников выгружают у входного оголовка. Блоки должны быть сложены так, чтобы они не мешали подъезду автокрана. Монтажные петли должны быть сверху.
Щебень для щебеночной подготовки разгружают у обеих оголовков.
На участок работ должны быть доставлены материалы для конопатки швов - пакля, битум, песок, цемент, доски для опалубки, а также битумный котел для разогрева битума.
Работы по устройству водопропускного лотка выполняет бригада в составе: машиниста автокрана 6 разр., монтажников конструкций: 4 разр. - 2, 3 разр. - 2 и землекопов: 3 разр. - 1, 2 разр. - 1.
Землекопы образуют отдельное звено и выполняют работы по зачистке котлованов и траншеи под рейку.
Монтажник 4 разр. производит конопатку и заделку швов. В его обязанность входит также подготовка материалов (пакли, битума, цементного раствора) к работе.
Монтаж блоков выполняет звено в составе: машиниста автокрана 6 разр. и монтажников конструкций: 4 разр. - 1, 3 разр. - 2.
В процессе выполнения работ монтажник 4 разр. дает указания машинисту автокрана на подъем и опускание блоков, следит за правильной установкой блоков.
Монтажники 3 разр. стропуют блоки и направляют их по месту укладки. В необходимых случаях выправляют положение блоков ломами, устраивают щебеночную подготовку, разбирают дорожное покрытие у входного оголовка, заделывают место сопряжения после установки блока входного оголовка, участвуют в установке бортовых камней и решеток дождеприемников.
Для отрывки траншеи и котлованов, планировки откосов и засыпки пазух грунтом с уплотнением кратковременно привлекаются: машинист экскаватора 6 разр., машинист компрессора 4 разр. и землекоп 3 разр.
Шифр норм и расценок |
Состав (звена) |
Описание работ |
Единица измерения |
Объем работ |
Норма времени, чел - ч |
Расценка, руб. - коп. |
Нормативное время на полный объем работ, чел. - ч |
Стоимость затрат труда на полный объем работ, руб. - коп |
|
§ Т16 - 2, 26 |
Машинист 6 разр. - 1 Помощник машиниста 5 разр. - 1 |
Отрывка траншеи для лотка и котлованов под оголовки экскаватором Э-4010 с разработкой грунта II группы |
100 м3 |
0,52 |
6,6 |
4 - 92 |
3,43 |
2 - 56 |
|
Повременно |
Машинист 6 разр. - 1 Помощник машиниста 5 разр. - 1 |
Переходы экскаватора с нижней стоянки на верхнюю и от одного лотка к другому |
чел - ч |
3 |
1 |
0-74,6 |
3 |
2 - 24 |
|
§ 2 - 1 - 31, табл. 2, 1 е |
Землекоп 2 разр. - 1 |
Отрывка траншеи вручную в местах, недоступных экскаватору в грунте II группы |
м3 |
4 |
1,25 |
0 - 61,6 |
5 |
2 - 46 |
|
§ Т16 - 10, табл. 3, 1 е |
Землекопы: 3 разр. – 1 2 » - 1 |
Разработка грунта II группы вручную с зачисткой дна траншеи и планировкой по рейке при недоборе грунта до 10 см |
м3 |
4 |
3,2 |
1 - 68 |
12,8 |
6 - 72 |
|
§ 4 - 4 - 88, 4а |
Дорожные рабочие: 4 разр. - 1 3 » - 1 2 » - 1 |
Устройство подготовительного слоя толщиною 10 см из щебня или гравия под оголовки лотка с планировкой и уплотнением щебня вручную |
100 м2 |
0,36 |
14,5 |
8 - 09 |
5,22 |
2 - 91 |
|
Применительно § 4 - 4 - 90, 2 6 |
Машинист крана 6 разр. - 1 Монтажники конструкций: 4 разр. - 1 3 » - 2 |
Укладка блоков лотка и блоков оголовков автокраном при весе блоков до 2 г со строповкой и расстроповкой, выверкой положения блоков, конопаткой и заливкой швов цементным раствором |
1 блок |
28 |
1 |
0 - 63,2 |
28 |
17 - 70 |
|
§ 4 - 4 - 90, 36 |
То же |
Укладка плит перекрытия входных оголовков автокраном со строповкой и расстроповкой, выверкой положения плит и заделкой швов раствором |
1 плита |
4 |
0,56 |
0 - 35,4 |
2,24 |
1 - 42 |
|
Повременно |
Машинист 6 разр. - 1 |
Перегон автокрана с нижней стоянки на верхнюю и к следующему участку работ |
чел-ч |
1,5 |
1 |
0 - 79 |
1,5 |
1 - 19 |
|
Местная норма СУ-869 треста «Дондорстрой» |
Бетонщик 3 разр. - 1 |
Установка дождеприемных решеток на входных оголовках |
1 решетка |
8 |
0,82 |
0 - 46 |
6,56 |
3 - 68 |
|
§ 17 - 39, № 6 |
Дорожные рабочие: 4 разр. - 1 3 » -1 2 » - 2 |
Установка бортовых камней на входных оголовках |
м |
8 |
0,61 |
0 - 33 |
4,88 |
2 - 64 |
|
§ 20 - 2 - 22, - табл. 4, № 2 |
Асфальтобетонщик (асфальтировщик) 2 разр. - 1 |
Разборка асфальтобетонного покрытия вручную у входного оголовка при толщине покрытия до 10 см |
100 м2 |
0,04 |
32 |
15 - 78 |
1,28 |
0 - 63 |
|
§ 20 - 2 - 19 № 1 |
Асфальтобетонщики: (асфальтировщики) 4 разр. - 1 3 » - 1 1 » - 1 |
Заделка покрытия на сопряжении с входным оголовком |
м2 |
4 |
0,26 |
0 - 14 |
1,04 |
0 - 56 |
|
§ Т16 - 3, № 2 |
Машинист 6 разр. - 1 Помощник машиниста 5 разр. - 1 |
Планировка откосов земляного полотна с обеих сторон лотка экскаватором Э-4010 со срезкой грунта до 15 еж |

100 м2 |
2,6 |
1,68 |
1 - 25 |
4,37 |
3 - 25 |
|
Повременно |
То же |
Переходы экскаватора с верхней стоянки на нижнюю и от одного участка к другому |
чел-ч |
3 |
1 |
0 - 74,6 |
3 |
2 - 24 |
|
§ 2 - 1 - 45, табл. 3, № 2 а |

Землекоп 3 разр. - 1 |
Уплотнение грунта в пазухах пневматическими трамбовками |
100 м2 |
0,53 |
1,95 |
1 - 08 |
1,03 |
0 - 57 |
|
Повременно |
Машинист 4 разр. - 1 |
Обслуживание компрессора |
чел-ч |
1,03 |
1 |
0 - 62,5 |
1,03 |
0 - 64 |
|
|
|
|
Итого на 4 лотка с оголовками |
|
|
|
|
84,38 |
51 - 41 |
Наименование показателей |
Единица измерения |
По калькуляции А |
По графику Б |
На сколько процентов показатель по графику больше (+) или меньше (-), чем по калькуляции |
Трудоемкость на весь объем работ |
чел - дн |
10,55 |
8 |
-24 |
Средний разряд рабочих |
- |
3,8 |
4 |
+5 |
Средняя зарплата на одного рабочего |
руб. - коп. |
4 - 87 |
6 - 43 |
+32 |
А. Основные материалы
Наименование |
Единица измерения |
Количество |
Блоки лотка размером 0,8×0,55×4 м |
шт. |
20 |
Блоки выходного оголовка (гасителя) |
» |
4 |
Блоки для входного оголовка |
» |
4 |
Плиты перекрытия входного оголовка |
комплект |
4 |
Дождеприемные решетки для входного оголовка |
» |
4 |
Пакля |
кг |
12 |
Цементный раствор |
м3 |
0,6 |
Щебень |
» |
4 |
Б. Машины, оборудование и приспособления
Наименование |
Марка, ГОСТ |
Количество |
Автокран |
К-64 |
1 |
Экскаватор |
Э-4010 |
1 |
Лопаты |
ГОСТ 3620-63 |
4 |
Ломы стальные типа ЛО |
ГОСТ 1405-65 |
3 |
Рулетка типа РС-20 |
ГОСТ 7502-69 |
1 |
Шуровки |
ЦНИИС Минтрансстроя |
2 |
Конопатки |
ГОСТ 11618-65 |
2 |
Шаблоны для проверки уклонов откоса |
- |
2 |
Пеньковый шнур |
- |
40 м |
Четырехстропный захват |
- |
1 |
Тросы длинной по 3 м |
- |
2 |
Трамбовка |
- |
1 |
Стальной лист (боек) |
- |
1 |
Компрессор |
ЗИФ-55 |
1 |
_________________________________________________________ |
