www.DocNorma.Ru |
МИНИСТЕРСТВО СТРОИТЕЛЬСТВА СССР
УПРАВЛЕНИЕ ОРГАНИЗАЦИИ ТРУДА И ЗАРАБОТНОЙ ПЛАТЫ
Центральная нормативно-исследовательская станция
ТИПОВАЯ КАРТА
ТРУДОВОГО ПРОЦЕССА
СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА
KT-8-I-67
Стройиздат
Москва-1969
Разработана Центральной нормативно-исследовательской станцией Управления организации труда и заработной платы Минстроя СССР
Входит в комплект карт ККТ |
КТ-9 |
Содержание
Карта предусматривает организацию труда при оштукатуривании мест соединения железобетонных плит перекрытия с прорезкой рустов и предназначается для широкого внедрения рациональных методов и приемов труда, а также эффективных форм его организации.
I.1. Карта может быть использована:
- при составлении и осуществлении на объектах строительства мероприятий по совершенствованию приемов, методов и форм организации труда рабочих на основе планов НОТ;
- при обучении рабочих в школах передового опыта, а также учебных комбинатах и курсах, осуществляющих подготовку и повышение квалификации рабочих и при индивидуально-бригадном методе обучения;
- при разработке технологических карт на строительные и монтажные работы, проектов и графиков производства работ.
I.2. Источники передового опыта.
При оптимизации карт использован опыт работы бригад Главверхневолжскстроя и Главволговятскстроя Министерства строительства СССР, а также других министерств и ведомств.
I.3. Эффективность применения карты.
Рекомендуемые в карте эффективные приемы, методы и
формы организации труда позволяют достигнуть выработки звену штукатуров,
состоящему из 2-х человек, при восьмичасовом рабочем дне,
Звено в составе:
штукатур 4 разряда - III 1
штукатур 3 разряда - III 2.
Набор инструментов для выполнения процесса рекомендуется
определить по «Альбому ручного инструмента для производства
строительно-монтажных работ», выпуск 1-
Ниже дается набор и характеристика инструментов, приспособлений и инвентаря, не вошедших в этот альбом.
№ п.п. |
Наименование инструмента, приспособлений, инвентаря |
Назначение инструмента, приспособлений, инвентаря |
ГОСТ или организация, разработавшая рабочие чертежи |
Единица измерения |
Количество |
Иллюстрации |
1 |
Направляющая рейка со стойками |
Для направления прорезки руста |
изготовляются на стройке |
шт. |
1 |
|
2 |
Столик-подмости |
Для производства всех основных работ |
0-65023 |
шт. |
2 |
|
3 |
Ящик для раствора |
Для хранения раствора |
Ш-63068 |
шт. |
2 |
|
4 |
Ведро |
Для хранения цементного молока |
Изготавливается промышленностью |
шт. |
2 |
|
5 |
Сито
с ячейками 1,6 х |
Для процеживания раствора |
0-67032 шт |
шт. |
1 |
|
Расход материалов на 100м2 поверхности:
№ п.п. |
Наименование материала |
Марка, ГОСТ |
Единица измерения |
Количество |
1. |
Раствор цементно-известковый |
8 |
м3 |
0,39 |
2. |
Гипс строительный |
ГОСТ 125-57 |
кг |
5,88 |
3. |
Пакля строительная |
- |
кг |
55,4 |
Перед оштукатуриванием мест соединения железобетонных плит и прорезки рустов пазы в стыках железобетонных панелей перекрытий тщательно очищают от пыли при помощи влажного окомелка и затирают потолки.
Для прорезки рустов изготовляют рустовку - специальный шаблон – полутерок, у которого на одном конце имеется вырез с прибитой стальной изогнутой по форме руста пластинкой. Разрезанный по схватившемуся раствору руст требует в дальнейшем подправки полутерком.
Для ускорения схватывания цементного раствора, которым производят оштукатуривание, в него добавляют около 1-2% гипса в виде жидкой гипсовой заводки. Гипсовую заводку тщательно перемешивают с цементным раствором.
До каждого штукатура должны быть доведены технические условия приемки данной работы согласно СНиП III-В.13-62 §§2.16, 2-20, 2.21; все остальные условия, а также обеспечение нормальных санитарно-гигиенических условий труда и отдыха идентичны с картой на процесс подготовки поверхности к оштукатуриванию.
Для снижения утомляемости в работе должно быть использовано время на отдых, включенное в нормы времени, в размере, предусмотренном нормативами, указанными в «Основах методики технического нормирования труда в строительстве» НИИЗС Госстроя СССР, выпуск 1, 1967г.
При производстве работ по оштукатуриванию мест соединения железобетонных плит перекрытия с прорезкой рустов необходимо руководствоваться нормами и правилами по технике безопасности, изложенными в СНиП III-А.П-62 §§17.1; 17.5; 17.12 и противопожарными мероприятиями.
До начала заполнения раствором швов, т.е. мест соединения
железобетонных плит перекрытия, кромки железобетонных плит насекаются, швы
между плитами конопатятся, т.е. заполняются паклей, смоченной в цементном молоке.
При этом пакля должна быть уплотнена в шов на глубину не менее чем на
Условные обозначения:
III1 и III2 - исходное положение рабочего
1 - столик-подмости; 2 - ящик для раствора;
3 - направляющая ройка со стойками;
4 - направляющие рейки; 5 - вёдро;
6 - пакля
№ п/п |
Наименование операций, их продолжительность |
Характеристика приемов труда |
Иллюстрации |
1 |
Подготовка рабочего места. Продолжительность - 2 мин. |
Штукатуры Ш1 и Ш2 подносят необходимый материал, инструмент и. приспособления, проверяют качество выравнивания бетонных поверхностей потолков. |
|
2 |
Насечка кромок железобетонных плит. Продолжительность - 4 мин. |
Штукатур
Ш2 с помощью штукатурного молотка типа МШТ или молотка для насекания
поверхности производит штрихами глубиной до 0; |
|
3 |
Конопатка швов паклей. Продолжительность – 14 мин. |
Штукатур
Ш2 производит конопатку швов жгутом из пакли диаметром 6- |
|
4 |
Процеживание раствора. Продолжительность - 2 мин. |
Штукатур Ш1 процеживает раствор через сито с ячейками 1,6×1,6 мм в количестве, потребном на 0,5-1 часа работы. |
|
5 |
Заделка швов раствором. Продолжительность - 14 мин. |
Штукатур Ш1 накладывает раствор на сокол и кельмой производит оштукатуривание мест соединения железобетонных плит перекрытия. Во время работы сокол находится на уровне плеча работающего. |
|
6 |
Затирка поверхности шва. Продолжительность - 10 мин. |
Штукатуры Ш1 и Ш2 после того, как раствор схватится, производят затирку нанесенного раствора заподлицо с поверхностью плит. Затирка производится при помощи терки круговыми движениями. Затираемую поверхность, по мере надобности, смачивают водой кистью-окомелком |
/ |
7. |
Установка направляющей рейки. Продолжительность - 2 мин. |
Штукатуры Ш1 и Ш2 устанавливают направляющую рейку, грань которой отступает от отбитой линии направления руста на ширину равную половине ширины рустовки. |
|
8. |
Прорезка руста. Продолжительность - 6 мин. |
Штукатуры Ш1 и Ш2 направляют грань рустовки по установленной рейке движением справа налево и наоборот, осуществляя таким образом прорезку руста. |
|
9. |
Снятие направляющей рейки. Продолжительность - 2 мин. |
Штукатуры Ш1 и Ш2, убирают стойки и снимают направляющую рейку. |
|
10 |
Зачистка углов и кромок руста. Продолжительность 6 мин. |
Штукатуры Ш1 и Ш2 после снятия рейки производят зачистку углов и кромок руста полутерком и рустовкой; кроме того, исправляют поврежденные места. |
|

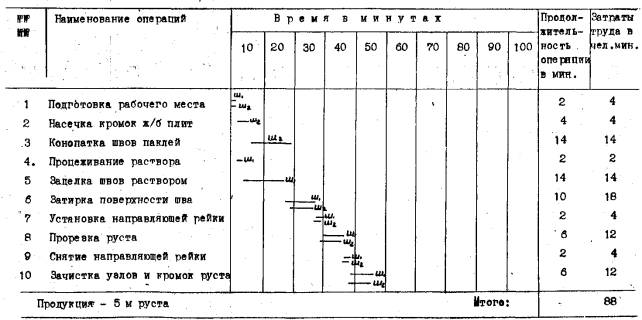

Таким образом, распределение отдельных операций между штукатурами можно представить следующей таблицей:
№ п.п. |
Наименование операций |
Исполнители |
|
Штукатур 4 разр. |
Штукатур 3 разр. |
||
1 |
Подготовка рабочего места |
+ |
+ |
2 |
Насечка кромок ж/б плит |
+ |
|
3 |
Конопатка швов паклей |
|
+ |
4 |
Процеживание раствора |
|
|
5 |
Заделка швов раствором |
+ |
|
6 |
Затирка поверхности шва |
+ |
+ |
7 |
Установка направляющей-рейки |
+ |
+ |
8 |
Прорезка руста |
+ |
+ |
9 |
Снятие направляющей рейки |
+ |
+ |
10 |
-Зачистка узлов и кромок руста |
+ |
+ |
_________________________________________________________ |
