www.DocNorma.Ru |
Документы по стандартизации
Конструкции металлические
СТАНДАРТ ОРГАНИЗАЦИИ
СИСТЕМА МЕНЕДЖМЕНТА КАЧЕСТВА
ВЫПОЛНЕНИЕ ПРОЕКТНЫХ РАБОТ
СТО СМК 29-2004
Москва
ЦЕНТРАЛЬНЫЙ ОРДЕНА ТРУДОВОГО
КРАСНОГО ЗНАМЕНИ НАУЧНО-
ИССЛЕДОВАТЕЛЬСКИЙ И ПРОЕКТНЫЙ ИНСТИТУТ СТРОИТЕЛЬНЫХ
МЕТАЛЛОКОНСТРУКЦИЙ ИМЕНИ Н.П. МЕЛЬНИКОВА
ЦНИИПСК (Основан в 1880 г) |
СТАНДАРТ ОРГАНИЗАЦИИ
Система менеджмента качества
ВЫПОЛНЕНИЕ ПРОЕКТНЫХ РАБОТ
СТО СМК 29-2004
Предисловие
1 РАЗРАБОТАН и ВНЕСЕН отделом стандартизации ЗАО Центральным ордена Трудового Красного научно-исследовательским и проектным институтом строительных металлоконструкций им. Мельникова (ЗАО «ЦНИИПСК им. Мельникова»)
2 ПРИНЯТ и ВВЕДЕН В ДЕЙСТВИЕ со дня утверждения его директором ЗАО «ЦНИИПСК им. Мельникова» от 05 апреля 2004 г.
3 ВВЕДЕН впервые
4 Разработка, согласование, утверждение, издание (тиражирование), обновление (изменение или пересмотр) и отмена настоящего стандарта производится отделом стандартизации ЗАО «ЦНИИПСК им. Мельникова»
СОДЕРЖАНИЕ
3 Термины и определения, сокращения. 3 5 Последовательность действий при выполнении проектных работ. 3 |
Введение
Настоящий стандарт является одним из документов системы менеджмента качества, действующей в ЗАО «ЦНИИПСК им. Мельникова» и разработанной на основе международных стандартов ИСО серии 9000.
Настоящий стандарт разработан в развитие раздела «Процессы жизненного цикла продукции» стандарта организации СТО СМК 01-2003 «Руководство по качеству», в соответствии с требованиями стандартов организации СТО СМК 07-2004 «Стандарты организации. Порядок разработки, построения и оформления» и СТО СМК 28-2004 «Управление документацией и записями».
УТВЕРЖДАЮ
Директор ЗАО «ЦНИИПСК
им. Мельникова»
___________ В.В. Ларионов
05 апреля 2004 г.
СТО СМК 29-2004
СТАНДАРТ ОРГАНИЗАЦИИ
ВЫПОЛНЕНИЕ ПРОЕКТНЫХ РАБОТ |
Дата введения 2004-04-05
Настоящий стандарт устанавливает порядок и последовательность выполнения работ при разработке проектной документации на строительство предприятий, зданий и сооружений согласно требованиям действующих нормативных документов.
Стандарт обязателен для подразделений, выполняющих проектные работы.
В настоящем стандарте использованы следующие нормативные документы:
ГОСТ Р ИСО 9001-2001 Системы менеджмента качества. Требования
ГОСТ Р ИСО 9004-2001 Системы менеджмента качества. Рекомендации по улучшению деятельности
ГОСТ Р 15.201-2000 СРПП. Продукция производственно-технического назначения. Порядок разработки и постановки продукции на производство
ГОСТ 15.901-91 Системы разработки и постановки продукции на производство. Конструкции, изделия и материалы строительные
ГОСТ В 15.201-83 СРПП ВТ. Тактико-техническое (техническое) задание на выполнение опытно-конструкторской работы
ГОСТ 21.101-97 СПДС. Основные требования к рабочей документации
ГОСТ 21.110-95 СПДС. Правила выполнения спецификации оборудования, изделий и материалов
ГОСТ 21.113-88 СПДС. Обозначения характеристик точности
ГОСТ 21.114-95 СПДС. Правила выполнения эскизных чертежей общих видов нетиповых изделий
ГОСТ 21.501-93 СПДС. Правила выполнения архитектурно-строительных чертежей
СНиП 1.06.04-85 Положение о главном инженере (главном архитекторе) проекта
СНиП II-23-81* Стальные конструкции
СП 11-110-99 Авторский надзор за строительством зданий и сооружений
СП 81-01-94 Свод правил по определению стоимости строительства в составе предпроектной и проектно-сметной документации
СН 460-74 Временная инструкция о составе и оформлении строительных рабочих чертежей зданий и сооружений
3.1 продукция: Результат процесса (ГОСТ Р ИСО 9000-2001 п. 3.4.2)
3.2 процесс: Совокупность взаимосвязанных и взаимодействующих видов деятельности, преобразуемая входы и выходы
(ГОСТ Р ИСО 9000-2001 п. 3.4.1)
3.3 возможности: Способность организации, системы или процесса производить продукцию, которая будет соответствовать требованиям к этой продукции
(ГОСТ P ИСО 9000-2001 п. 3.1.5)
3.4 проектирование и разработка: Совокупность процессов, переводящих требования в установленные характеристики или нормативную и техническую документацию на продукцию, процесс или систему.
(ГОСТ Р ИСО 9000-2001 п. 3.4.4)
3.5 коррекция: Действие, предпринятое для устранения обнаруженного несоответствия
(ГОСТ Р ИСО 9000-2001 п. 3.6.6)
4.1 Обеспечение выпуска качественной и конкурентоспособной продукции, удовлетворяющей запросы потребителей, является основой политики института в области качества.
4.2 Документированное оформление порядка и последовательности действий по созданию проектной документации является гарантией создания продукции в соответствии с действующей системой менеджмента качества.
4.3 Порядок выполнения и хранения расчетов приведен в приложении А.

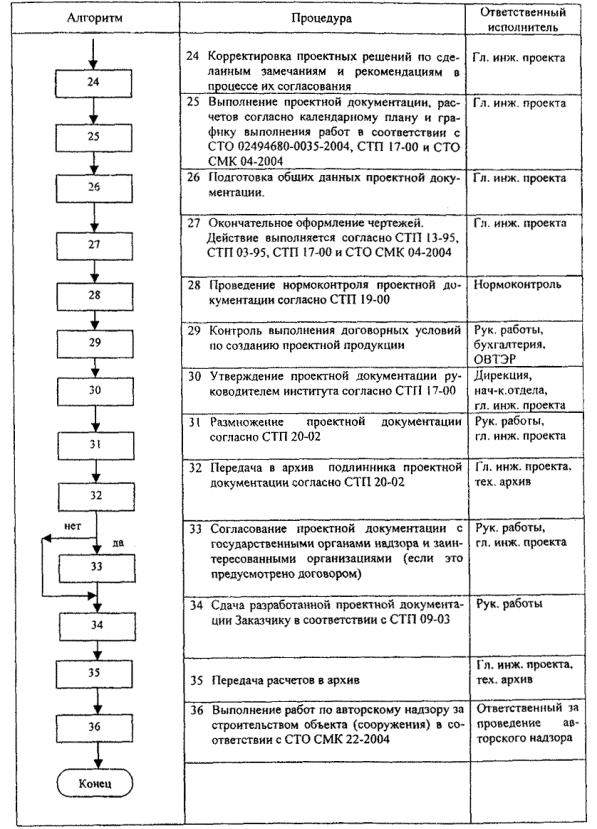

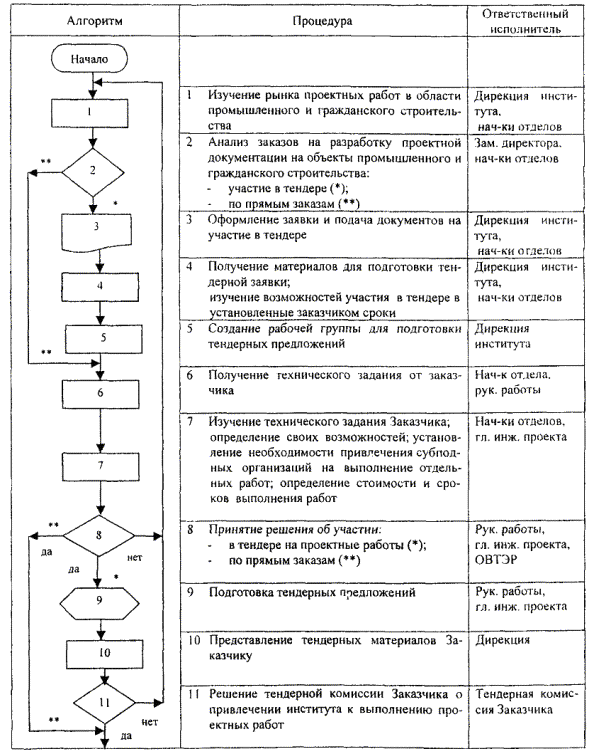

Последовательность действий по созданию проектной продукции представлена в виде блок - схемы.
(обязательное)
1 Объем (полнота) расчетов определяется начальником (заведующим) отделом и главным инженером проекта в зависимости от вида (характера) проектной документации, зданий и сооружений, но в любом случае должен быть достаточным, чтобы обеспечить надежность и долговечность сооружения в целом и его отдельных конструктивных элементов.
2 Расчеты могут выполняться с применением как традиционных, так и нетрадиционных методов. В последнем случае методика расчета должна быть утверждена руководством института.
3 Допускается (по усмотрению руководителя и главного инженера проекта):
- использовать в расчетах результаты научно-исследовательских (экспериментальных) работ, утвержденные (или согласованные) руководством института;
- назначать параметры конструктивных элементов зданий и сооружений на основе практики проектирования - по аналогу, с обязательными ссылками на данный аналог.
4 За качество и полноту расчетов ответственность несет главный инженер проекта.
5 В состав расчетов должны входить необходимые материалы, дающие полное представление о принятых методах расчета, расчетных схемах, программах, используемых для расчета, нагрузках и других составляющих (компонентах) расчета.
6 Расчеты выполняются на «Расчетных форматках» А3, А4.
7 Штампы в «Расчетной форматке» заполняются чернилами («ручкой»). Выполнение расчетов допускается выполнять карандашом. Критерий заполнения «Расчетной форматки» - четкость, ясность для однозначного понимания принятых предпосылок и аккуратность.
8 Проверку расчетов должны осуществлять наиболее квалифицированные специалисты, допущенные к проверке приказом по институту.
9 Оформленные подписями с титульным листом и сброшюрованные, в виде альбома или альбомов, расчеты в полном объеме должны сдаваться в архив не позднее, чем через месяц после срока окончания работы.
10 Титульный лист (пример оформления приведен на рисунке 1) должен содержать:
- наименование и шифр объекта;
- номер альбома и общее количество альбомов, наименование расчетов;
- наименование отдела;
- подписи исполнителей и год выпуска.
11 Элементарные расчеты к мелким работам могут не сдаваться в архив. В этом случае должна быть приложена докладная записка руководителя проекта (начальника отдела), подписанная заместителем директора.
12 При необходимости выдачи расчетов отделу должно быть разрешение руководства института.
Отдел промышленных и гражданских сооружений Череповецкий металлургический комбинат Кислородно-конвертерный цех 3-9999-КМ-1 Расчеты металлических конструкций Список альбомов
Москва, 2004 |
3-9999-КМ-1
|
Рисунок 1 лист 2
Отдел промышленных и гражданских сооружений Череповецкий металлургический комбинат Кислородно-конвертерный цех 3-9999-КМ-1 Расчет подкрановых конструкций Альбом № 5
Москва, 2004 |
Рисунок 1 лист 3
Лист регистрации изменений
Номер изменения |
Номера разделов, пунктов (подпунктов) |
Срок введения измерения |
подпись |
|||
измененных |
замененных |
новых |
аннулированных |
|||
|
|
|
|
|
|
|
Ключевые слова: выполнение, проектные работы, расчеты, продукция, процедура, согласование, корректировка, утверждение
