www.DocNorma.Ru |
КАРТА ТРУДОВОГО ПРОЦЕССА СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА |
КТ-4.1-9.3-77 |
|
Разработана трестом Мосоргстрой* и ЦНИБ-Мосстрой Главмосстроя Откорректирована и рекомендована ВНИПИ труда в строительстве Госстроя СССР для внедрения в строительное производство |
||
МОНТАЖ ЛЕСТНИЧНЫХ МАРШЕЙ |
||
Входит в комплект карт ККТ-4.1-3 Возведение крупноблочных жилых домов серии 11-18-01/12 |
||
Взамен КТ-4.1-9.3-70 |
* 113095, Москва, Ж-95, Б. Полянка, 51а.
1.1. Карта предназначена для организации труда рабочих при монтаже башенным краном лестничных маршей массой до 2 т.
1.2. Показатели производительности труда
|
По карте |
По ЕНиР |
Выработка на 1 чел.-день, лестничных маршей |
12,0 |
6,6 |
Затраты труда на один лестничный марш (без заливки швов), чел.-ч |
0,66 |
1,20 |
Примечание. В затраты труда включено время на подготовительно-заключительные работы и отдых.
1.3. Снижение затрат труда и повышение выработки рабочих достигается за счет использования стропа, обеспечивающего при укладке марша уклон его, строго соответствующий проектному положению марша в лестничной клетке.
2.1. До начала работ необходимо уложить лестничные площадки, а также проверить исправность монтажных приспособлений.
2.2. Работы следует выполнять, строго соблюдая правила техники безопасности и охраны труда рабочих согласно СНиП III-А.11-70, § 14.
3.1. Исполнители:
монтажник конструкций V разряда (М1) - 1
монтажник конструкций IV разряда (М2) - 1
такелажник II разряда (Т) - 1
машинист крана V разряда (М) - 1
3.2. Инструменты, приспособления и инвентарь
Наименование, назначение и основные параметры |
ГОСТ, № чертежа |
Количество, шт. |
1 |
2 |
3 |
Ящик стальной объемом 0,3 м3 для раствора |
Чертеж 543.30.00.00 СКВ Мосстрой* |
1 |
Строп четырехветвевой |
Чертеж 409.19.00.00 того же СКБ |
1 |
Скарпель |
Каталог-справочник ЦНИИТЭстроймаша**, стр. 158 |
1 |
Щетка стальная |
То же, стр. 83 |
2 |
Метла |
- |
2 |
Кувалда кузнечная |
ГОСТ 11402-65 |
1 |
Лопата |
ГОСТ 3620-63 |
2 |
Кельма |
ГОСТ 9533-71 |
2 |
Лом строительный |
ГОСТ 1405-72 |
2 |
Уровень строительный |
ГОСТ 9416-67 |
1 |
* Москва, Нижне-Сусальный туп., 5.
** 121019, Москва, Г-19, ул. Маркса и Энгельса, 7/10.
4.1. Операции по укладке лестничных маршей выполняют в следующем порядке: подготовляют опорные поверхности; подготовляют марш к строповке, стропят его и подают к месту укладки; устраивают из раствора постель, принимают и укладывают лестничный марш; выверяют и расстроповывают его.

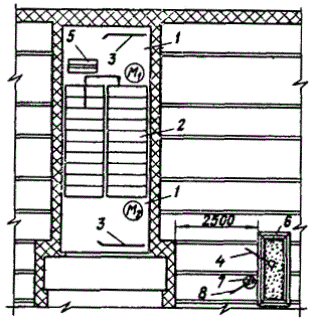

4.2. Организация рабочего места
1 - лестничные площадки; 2 - лестничный марш; 3 - ломы; 4 - лопата; 5 - ящик с инструментами; 6 - ящик с раствором; 7 - ведро; 8 - метла

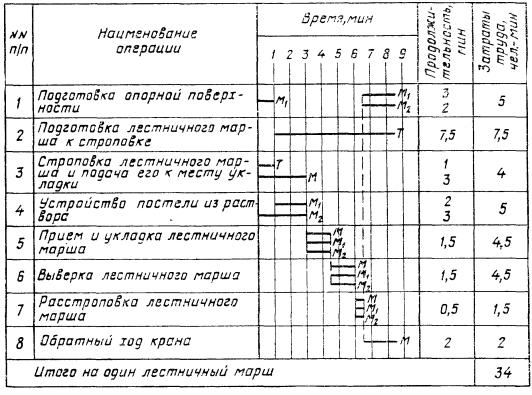

4.3. График трудового процесса
4.4. Описание операции
№ по графику |
Наименование операций, их продолжительность*, исполнители и орудия труда; характеристика приемов труда |
1 |
2 |
1 |
ПОДГОТОВКА ОПОРНОЙ ПОВЕРХНОСТИ; М1 - 3 мин; М2 - 2 мин; скарпель, кувалда, щетка, метла Монтажники М1 и М2 переносят и раскладывают в удобных для работы местах инструменты. Затем они очищают от наплывов раствора и от мусора и смачивают водой опорные поверхности площадок при помощи кувалды, скарпеля, стальной щетки и метлы |
2 |
ПОДГОТОВКА ЛЕСТНИЧНОГО МАРША К СТРОПОВКЕ; 7,5 мин; Т; щетка, скарпель, кувалда Такелажник производит наружный осмотр лестничного марша и проверяет прочность монтажных петель. При необходимости он очищает их от грязи, ржавчины и наплывов бетона при помощи стальной щетки, скарпеля и кувалды |
3 |
СТРОПОВКА ЛЕСТНИЧНОГО МАРША И ПОДАЧА ЕГО К МЕСТУ УКЛАДКИ; Т - 1 мин; М - 3 мин; строп Такелажник стропит лестничный марш, отходит от него на 4 - 5 м и подает команду машинисту крана приподнять марш на 20 - 30 см. Убедившись в надежности строповки, он сигнализирует машинисту на подачу марша к месту укладки |
4 |
УСТРОЙСТВО ПОСТЕЛИ ИЗ РАСТВОРА; М1 - 2 мин; М2 - 3 мин; лопаты, кельмы Монтажники М1 и М2 устраивают постель из раствора, набрасывая его лопатами на места укладки марша и разравнивая его кельмами |
5 |
ПРИЕМ И УКЛАДКА ЛЕСТНИЧНОГО МАРША; 1,5 мин; М, М1, М2; строп Машинист крана по команде монтажника М1 подает лестничный марш к месту укладки. Монтажники М1 и М2 принимают его на высоте 20 - 30 см от опорных поверхностей, разворачивают и опускают на подготовленную постель из раствора сначала нижнюю часть марша, а затем - верхнюю |
6 |
ВЫВЕРКА ЛЕСТНИЧНОГО МАРША; 1,5 мин; М., М1, М2; строп, лом, уровень Монтажники М1 и М2 при натянутом стропе производят ломами выверку марша в плане, добиваясь плотного примыкания его к стеновому блоку лестничной клетки. Горизонтальность ступеней они проверяют по уровню |
7 |
РАССТРОПОВКА ЛЕСТНИЧНОГО МАРША; 0,5 мин; М, М1, М2; строп По команде монтажника М1 машинист крана ослабляет натяжение стропа, а монтажники М1 и М2 расстроповывают лестничный марш |
* На один лестничный марш.
СОДЕРЖАНИЕ
1. Область и эффективность применения карты.. 1 2. Условия и подготовка выполнения процесса. 1 |
_________________________________________________________ |
