www.DocNorma.Ru |
ОРДЕНА ЛЕНИНА ГЛАВМОССТРОЙ ПРИ МОСГОРИСПОЛКОМЕ
ТРЕСТ МОСОРГСТРОЙ
КАРТЫ ТРУДОВЫХ ПРОЦЕССОВ
НА УСТРОЙСТВО ПОЛОВ ИЗ ШТУЧНОГО ПАРКЕТА
Карта трудового процесса строительного производства
Настилка древесноволокнистых плит
КТ-19.0-13.1-82
Москва - 1983
Карты трудовых процессов разработаны отделом проектирования и внедрения прогрессивной технологии передовых методов труда треста Мосоргстрой (Л.К. Немцын, Т.И. Певзнер) совместно с нормативно-исследовательской станцией ЦНИБ «Мосстрой» (Л.Ф. Троицкая), согласованы с Управлением отделочных работ Главмосстроя (В.И. Мадин) и одобрены ВНИПИтруда в строительстве Госстроя СССР.
Корты разработаны на основе изучения и обобщения опыта работы паркетчиков СУ-90 объединения Мосотделстрой (звено А.Б. Зацепина и А.Ф. Гончарова) и треста Мосотделстрой № 11 (звено В.Т. Болтунова) и рекомендованы к внедрению при устройстве полов из штучного паркета.
Отзывы и замечания по картам трудовых процессов направлять по адресу: 118095, Москва, Б. Полянка, д. 51 а, трест Мосоргстрой.
1. Нормативные данные получены на основе наблюдения и отбора наиболее рациональных приемов труда.
2. Режим труда и отдыха принят из условия оптимального темпа выполнения трудовых процессов в соответствии с «Основами методики технического нормирования труда в строительстве».
3. Сокращение трудозатрат (Д) составит:
а) КТ-1 по сравнению с местными нормами § 11-6-77:
б) КТ-2 по сравнению с ЕНиР, § 19-9, табл. 13:
в) КТ-3 по сравнению с УНиР, § 2-51:
Карта трудового процесса строительного производства Настилка древесноволокнистых плит Входит в комплект карт ККТ-19.0-82 на устройство полов из штучного паркета |
КТ-19.0-13.1-82 Разработана трестом Мосоргстрой Главмосстроя с участием ЦНИБ «Мосстрой» Рассмотрена, откорректирована и рекомендована ВНИПИтруда в строительстве Госстроя СССР для внедрения в строительное производство |
1.1. Карта предназначена для организации труда рабочих при настилке древесноволокнистых плит.
1.2. Показатели производительности труда:
выработка на 1 чел.-дн., м2 - 105;
затраты трудя на 100 м2, чел.-ч. - 7,8.
Примечание. В затраты труда входит время на подготовительно-заключительные работы (4 %) и отдых (10 %).
2.1. Устройство стяжки из древесноволокнистых плит допускается после окончания в помещении штукатурных и других работ, связанных с возможностью увлажнения пола; окна должны быть остеклены, двери навешены, помещение просушено.
2.2. При устройстве покрытий и в последующий строительный период относительная влажность воздуха в помещении не должна превышать 60 %, температура воздуха не ниже +5 °С.
2.3. Основание должно быть очищено от грязи и пыли, а затем огрунтовано раствором битума в бензине или керосине состава 1:3. Применение других растворителей не допускается.
2.4. Разложенные насухо плиты необходимо выдержать в течение суток, чтобы избежать их коробления.
2.5. При настилке плит на горячем битуме температура последнего в момент нанесения должна быть 140 - 160 °С.
2.6. Поверхность уложенных плит должна быть ровной: ровность проверяется двухметровой рейкой, передвигаемой во всех направлениях; просветы между плитами и рейкой не должны превышать 2 мм.
2.7. При выполнении работ необходимо соблюдать требования СНиП III-В.14-72 «Полы. Правила производства и приемки работ», СНиП III-4-80 «Техника безопасности в строительстве» и «Инструкции по устройству полов в жилых и общественных зданиях» (ВСН-35-80).
3.1. Исполнители:
паркетчик IV разряда (П1) - 1
паркетчик III разряда (П2) - 1
3.2. Инструменты, приспособления и инвентарь
№ п/п |
Наименование, назначение и основные параметры |
ГОСТ, № чертежа, разработчик |
Количество, шт. |
1. |
Скребок металлический с удлиненной ручкой для очистки основания |
Черт. 1233 траста Мосоргстрой |
1 |
2. |
Установки для нанесения жидкой шпаклевки СО-21А (для огрунтовки основания) |
Вильнюсский завод строительно-отделочных машин |
1 |
3. |
Компрессор СО-7А |
-"- |
1 |
4. |
Гребенка для разравнивания мастики |
Черт. ИР-147 ВНИИСМИ Минстройдормаша |
1 |
5. |
Бачок для битумной мастики |
Черт. 808.00.00 Управления механизации отделочных работ объединения Мосотделстрой |
1 |
6. |
Щетка волосяная хозяйственная |
ОСТ 17-180-72 Литовской ССР |
1 |
7. |
Рейка контрольная длиной 2 м |
Черт. ТЭ-276 треста Оргстрой Минстроя ЭССР |
1 |
8. |
Нож для отделочных работ |
ГОСТ 18075-73 |
2 |
9. |
Емкость для приготовления праймера (грунтовки) |
Черт. 1231.00.00 Управления механизации отделочных работ объединения Мосотделстрой |
1 |
3.3. Расход материалов на 100 м2 пола:
плиты древесноволокнистые, м2 - 102
битум горячий, кг - 133
Состав грунтовочный:
битум БН IV, кг - 14
бензин, кг - 30
4.1. Работы по настилке древесноволокнистых плит выполняются в следующей последовательности:
очистка основания;
огрунтовка основания. Грунтовка приготовляется следующим способом: в емкость для приготовления грунтовки вливают необходимое количество бензина, затем постепенно тонкой струей при постоянном перемешивании деревянным веслом вливают туда разогретый битум;
раскладка плит насухо вразбежку;
прирезка плит (при необходимости);
приклеивание плит к основанию;
очистка уложенных плит от наплывов битума, грязи и пыли.

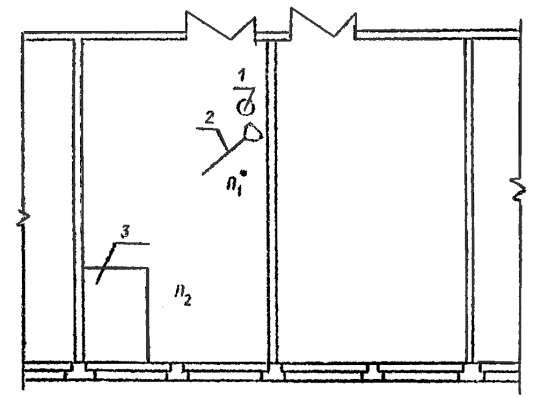

4.2. Схема организации рабочего места
1 - бачок для битумной мастики; 2 - гребенка для разравнивания мастики; 3 - плита древесноволокнистая; П1 и П2 - паркетчики

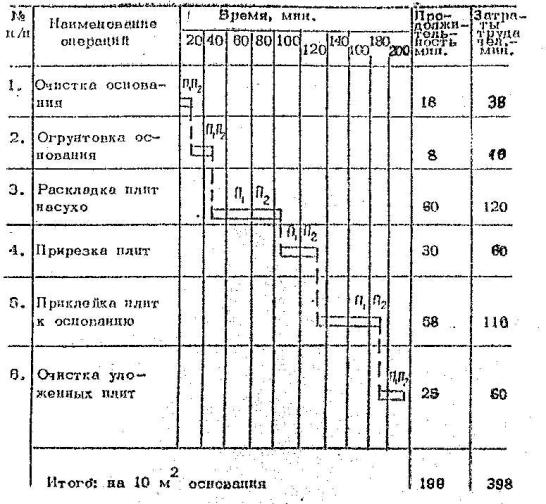

4.3. График трудового процесса
4.4. Описание операций
№ по графику |
Наименование операций, их продолжительность*), исполнители, орудия труда, характеристика приемов труда |
1. |
Очистка основания; 18 мин.; П1, П2; скребок металлический, щетка волосяная. Паркетчик П1 очищает основание от грязи скребком (рис. 1), а паркетчик П2 вслед за ним подметает основание щеткой. |
2. |
Огрунтовка основания; 8 мин.; П1, П2; установка СО-21А. Паркетчик П1 равномерными движениями удочки покрывает основание тонким слоем грунтовки (рис. 2). Паркетчик П2 готовит грунтовку, подносит ее к рабочему месту и заливает ее в бачки установки СО-21А. |
3. |

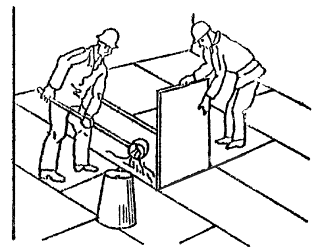

Раскладка плит насухо; 60 мин.; П1, П2. Паркетчик П1 и П2 раскладывают плиты на основание вразбежку вплотную без зазоров (рис. 3). |
4. |
Прирезка плит; 30 мин.; П., П2; нож для отделочных работ. Паркетчики П1 и П2 производят прирезку плит к выступающим частям помещения при помощи ножа. |
5. |
Приклейка плит к основанию; 58 мин.; П1, П2; гребенка, бачок для мастики. Паркетчик П1 подносит бачок с мастикой к месту приклейки плит. Паркетчик П2 приподнимает плиту, а паркетчик П1 подливает необходимое количество мастики и разравнивает ее гребенкой до толщины слоя 1 - 1,5 мм. Затем паркетчик П2 опускает плиту на месте (рис. 4). |
6. |
Очистка уложенных плит; 25 мин.; П1, П2; скребок металлический, щетка волосяная. Паркетчик П1 очищает уложенные плиты от наплывов мастики при помощи скребка (рис. 5), а паркетчик П2 вслед за ним подметает плиты щеткой. |
*) На 100 м2 основания |
Рис. 1
Рис. 2
Рис. 3
Рис. 4
Рис. 5
СОДЕРЖАНИЕ
1. Область и эффективность применения карты.. 2 2. Условия и подготовка выполнения процесса. 2 |
_________________________________________________________ |
