www.DocNorma.Ru
Лучшая бесплатная электронная библиотека стандартов и нормативов. Регулярное обновление. Содержит 70000 документов.

алготрейдинг на Python и Backtrader, обучение по алготрейдингу

МИНИСТЕРСТВО ТРАНСПОРТА РОССИЙСКОЙ ФЕДЕРАЦИИ

ГОСУДАРСТВЕННАЯ СЛУЖБА ДОРОЖНОГО ХОЗЯЙСТВА
(РОСАВТОДОР)

ЦЕНТР
ОРГАНИЗАЦИИ ТРУДА И ЭКОНОМИЧЕСКИХ
МЕТОДОВ УПРАВЛЕНИЯ
(ЦЕНТРОРГТРУД)

СБОРНИК КАРТ
ТРУДОВЫХ ПРОЦЕССОВ НА РЕМОНТ И
СОДЕРЖАНИЕ АВТОМОБИЛЬНЫХ ДОРОГ

Карта трудового процесса

Устройство водоотводных канав
автогрейдером ДЗ-98

КТП-2.07.2001

Издание второе, переработанное и дополненное.

(Выпуск 2)

Москва, 2001 г.

Карты трудовых процессов предназначены для совершенствования организации труда рабочих, занятых на ремонте и содержании автомобильных дорог.

Карты определяют прогрессивную технологию работ, рациональное использование рабочего времени, технологическую последовательность выполнения работ на основе передовых приемов и методов труда.

Карты могут быть использованы при разработке организационно-технологической документации при ремонте и содержании автомобильных дорог (ППР и другие), планировании работ, а также в учебных целях при подготовке высококвалифицированных рабочих.

Сборник карт трудовых процессов подготовлен инженерами А.И. Анашко, Е.В. Купцовой, Т.В. Страховой.

Ответственный за выпуск А.А. Морозов.

СОДЕРЖАНИЕ

1. Область и эффективность применения карты.. 1

2. Подготовка и условия выполнения процесса. 2

3. Исполнители, предметы и орудия труда. 2

4. Технология и организация процесса. 2

5. Приемы труда. 3



Карта трудового процесса

Устройство водоотводных канав автогрейдером ДЗ-98

Разработана ГП Центроргтруд Росавтодора

КТП-2.07.2001
(Е-20-2-3-1б-89)

Взамен КТ-3.10.88

1. Область и эффективность применения карты

1.1. Карта предназначена для рациональной организации труда машиниста автогрейдера, занятого на устройстве водоотводных канав в грунтах 2 группы естественной влажности.

1.2. Показатели производительности труда:

п/п

Наименование показателей

Единица измерения

Величина показателей

по ЕНиР

по карте

1.

Выработка на 1 чел.-день

м3

381

400

2.

Затраты труда на 100 м3

чел.-час

2,1

2,0

Примечание: В затраты труда по карте включено время на подготовительно заключительные работы - 5 % и отдых - 10 %.

Использование методов и приемов труда, рекомендованных картой, позволит снизить затраты труда и повысить выработку на 5 %.

2. Подготовка и условия выполнения процесса

2.1. Устройство водоотводных канав производится в светлое время суток при температуре воздуха не ниже 0 °С.

2.2. На местности с поперечным уклоном 2 %0 при высоте насыпей менее 2 м, на участках с меняющимся поперечным уклоном продольные водоотводные канавы устраивают с обеих сторон насыпей. При явно выраженном поперечном уклоне местности, когда поступление воды к земляному полотну возможно только с верховой стороны, канавы устраивают только с нагорной стороны.

2.3. До выполнения работ по устройству водоотводных канав, производится ограждение места работ, шлагбаумами и сигнальными знаками, автогрейдер перемещен с места ночной стоянки к месту производства работ.

2.4. Канавам придают уклон менее 8 %0 по отметкам, определяемый нивелированием, и по промежуточным точкам, определяемым визирками.

2.5. Работа автогрейдера производится на захватке до 400 м, в конце захватки производится разворот.

2.6. Автогрейдер должен быть снабжен проблесковым маяком.

2.7. В процессе устройства водоотводных канав, дорожный мастер осуществляет контроль качества выполняемых работ при помощи шаблона с уровнем.

2.8. Нормами предусмотрены грунты естественной влажности.

2.9. К работе допускаются рабочие, прошедшие инструктаж по технике безопасности с учетом специфики работ по данному трудовому процессу.

3. Исполнители, предметы и орудия труда

3.1. Исполнители.

1. Машинист автогрейдера                         6 разряд (М1)                        1

3.2. Машины, оборудование, инструменты, приспособления, инвентарь.

№ п/п

Наименование

Кол-во

1

2

3

1.

Автогрейдер

1

2.

Комплект временных дорожных знаков и ограждений

1

3.

Шаблон с уровнем

1

3.3. Спецодежда и спецобувь.

1. Комбинезон хлопчатобумажный                                                          1

2. Рукавицы комбинированные двупалые                                                1 пара

4. Технология и организация процесса

4.1. При устройстве водоотводных канав автогрейдером работы выполняются в следующей технологической последовательности:

- приведение агрегата в рабочее положение;

- устройство канав с планировкой откосов;

- развороты в конце участка.

Картой предусмотрено устройство водоотводных канав глубиной до 0,6 м, с откосами 1:1,5.

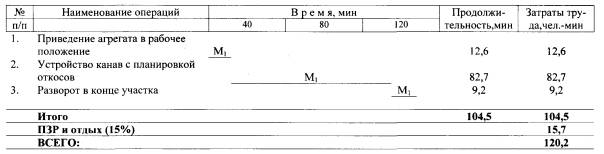

4.2. График трудового процесса

4.3. Схема организации рабочего места

1 - автогрейдер ДЗ-98

5. Приемы труда

№ п/п

Наименование операций

Характеристика приемов труда

1

2

3

1.

Приведение агрегата в рабочее положение

М1 - устанавливает отвал в рабочее положение угол резания - 30 - 70°

2.

Устройство канав с планировкой откосов

М1 - разрабатывает отвалы канавы отвалом автогрейдера, установив его в соответствии с проектным уклоном, (зачистка откосов и выравнивание дна канавы выполняется с помощью откосника). При этом отвал выносится за пределы рамы автогрейдера под углом 25 - 70°.

3.

Развороты в конце участка.

Достигнув конца участка М1 - поднимает отвал в транспортное положение и производит разворот.




Яндекс цитирования


  _________________________________________________________
  Copyright © DocNorma.Ru, 2009 - 2024
  (при копировании материалов библиотеки - ссылка обязательна)
