МИНИСТЕРСТВО ТРАНСПОРТА РОССИЙСКОЙ ФЕДЕРАЦИИ

ГОСУДАРСТВЕННАЯ СЛУЖБА ДОРОЖНОГО ХОЗЯЙСТВА
(РОСАВТОДОР)

ЦЕНТР
ОРГАНИЗАЦИИ ТРУДА И ЭКОНОМИЧЕСКИХ
МЕТОДОВ УПРАВЛЕНИЯ
(ЦЕНТРОРГТРУД)

СБОРНИК КАРТ
ТРУДОВЫХ ПРОЦЕССОВ НА РЕМОНТ И
СОДЕРЖАНИЕ АВТОМОБИЛЬНЫХ ДОРОГ

Карта трудового процесса

Подсыпка заниженных обочин
прицепным грейдером ДЗ-1 (Д-20Б)
с трактором Т-100

КТП-2.05.2001

Издание второе, переработанное и дополненное.

(Выпуск 2)

Москва, 2001 г.

Карты трудовых процессов предназначены для совершенствования организации труда рабочих, занятых на ремонте и содержании автомобильных дорог.

Карты определяют прогрессивную технологию работ, рациональное использование рабочего времени, технологическую последовательность выполнения работ на основе передовых приемов и методов труда.

Карты могут быть использованы при разработке организационно-технологической документации при ремонте и содержании автомобильных дорог (ППР и другие), планировании работ, а также в учебных целях при подготовке высококвалифицированных рабочих.

Сборник карт трудовых процессов подготовлен инженерами А.И. Анашко, Е.В. Купцовой, Т.В. Страховой.

Ответственный за выпуск А.А. Морозов.

СОДЕРЖАНИЕ

1. Область и эффективность применения карты.. 2

2. Подготовка и условия выполнения процесса. 2

3. Исполнители, предметы и орудия труда. 2

4. Технология и организация процесса. 2

5. Приемы труда. 3



Карта трудового процесса

Подсыпка заниженных обочин прицепным грейдером ДЗ-1 (Д-20Б) с трактором Т-100

Разработана ГП Центроргтруд Росавтодора

КТП-2.05.2001
(Е-20-2-2-т. 1-2б-89)

Взамен КТ-3.06.88

1. Область и эффективность применения карты

1.1. Карта предназначена для рациональной организации труда звена машинистов, занятых на подсыпке заниженных обочин из боковых резервов при высоте насыпи до 0,75 м, 2 группой грунта нормальной влажности с перемещением на расстояние до 5 м.

1.2. Показатели производительности труда:

п/п

Наименование показателей

Единица измерения

Величина показателей

по ЕНиР

по карте

1.

Выработка на 1 чел.-день

м3

250

262

2.

Затраты труда на 100 м3 подсыпного грунта

чел.-час

3,2

3,05

Примечание: В затраты труда по карте включено время на подготовительно заключительные работы - 5 % и отдых - 10 %.

Снижение затрат труда и повышение выработки на 5 % достигается за счет применения рациональной схемы транспортировки грунтов (подъем и опускание отвала во время рабочего хода).

2. Подготовка и условия выполнения процесса

2.1. Работы по подсыпке заниженных обочин автомобильных дорог производятся в светлое время суток при температуре воздуха не ниже 0 °С.

2.2. При подсыпке не должны применяться мерзлые или переувлажненные грунты. Объем подсыпного грунта определяется по обмеру в естественном состоянии.

2.3. До выполнения работ по подсыпке, производится ограждение места работ, шлагбаумами и сигнальными знаками, прицепной грейдер и трактор перемещены с места ночной стоянки к месту производства работ.

2.4. Для подсыпки обочин грунт берется грейдером из боковых, односторонних и двусторонних резервов.

2.5. К работе допускаются рабочие, прошедшие инструктаж по технике безопасности с учетом специфики работ по данному трудовому процессу.

2.6. В процессе работы по подсыпке заниженных обочин, дорожный мастер осуществляет контроль качества выполненных работ шаблоном с уровнем.

3. Исполнители, предметы и орудия труда

3.1. Исполнители.

1. Тракторист                                               6 разряд (М1)                        1

2. Машинист грейдера                                5 разряд (М2)                        1

3.2. Машины, оборудование, инструменты, приспособления, инвентарь.

№ п/п

Наименование

Кол-во

1

2

3

1.

Трактор Т-100

1

2.

Прицепной грейдер ДЗ-1

1

3.

Комплект временных дорожных знаков и ограждений

1

4.

Шаблон с уровнем

1

3.3. Спецодежда и спецобувь.

1. Комбинезон хлопчатобумажный                                                          2

2. Рукавицы комбинированные двупалые                                                2 пары

3.4. Расход грунта на 100 м2 подсыпаемых обочин - 15 м3.

4. Технология и организация процесса

4.1. При подсыпке заниженных обочин работы выполняются в следующей технологической последовательности:

- приведение агрегата в рабочее положение;

- зарезание и перемещение грунта из резервов на обочину;

- разравнивание и планировка подсыпанного грунта;

- подъем и опускание ножа;

- повороты в конце участка.

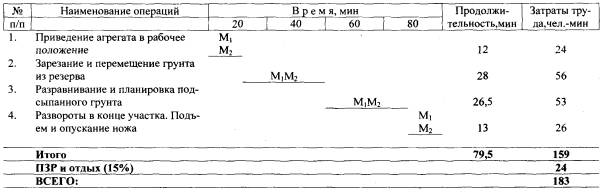

4.2. График трудового процесса

4.3. Схема организации рабочего места

1 - трактор Т-100; 2 - прицепной грейдер ДЗ-1; 3 - грунт.

5. Приемы труда

№ п/п

Наименование операций

Характеристика приемов труда

1

2

3

1.

Приведение агрегата в рабочее положение

М1 и М2 - устанавливают отвал в рабочее положение: угол захвата - 35 - 50°; угол резания - 35 - 45°; угол наклона - 18°.

2.

Зарезание и перемещение грунта из резерва

Концом отвала М1 и М2 срезают грунт и из резерва перемещают его на обочину.

3.

Разравнивание и планировка подсыпного грунта

После отсыпки грунта на обочину его разравнивают, при этом угол захвата - 55 - 70°; угол резания - 50 - 60°; угол наклона - 2°.

4.

Повороты в конце участка. Подъем и опускание ножа

Достигнув конца захватки, при полном разравнивании на ней грунта, машинист трактора разворачивает грейдер и направляет к следующему месту зарезания грунта из резерва.
