www.DocNorma.Ru
Лучшая бесплатная электронная библиотека стандартов и нормативов. Регулярное обновление. Содержит 70000 документов.

алготрейдинг на Python и Backtrader, обучение по алготрейдингу

МИНИСТЕРСТВО ЭНЕРГЕТИКИ И ЭЛЕКТРИФИКАЦИИ СССР

УПРАВЛЕНИЕ СОЦИАЛЬНОГО РАЗВИТИЯ И УСЛОВИЙ ТРУДА

НАУЧНО-ИССЛЕДОВАТЕЛЬСКИЙ, ПРОЕКТНЫЙ И ВНЕДРЕНЧЕСКИЙ
ЦЕНТР ОРГАНИЗАЦИИ ТРУДА В ЭНЕРГЕТИЧЕСКОМ СТРОИТЕЛЬСТВЕ
ЭНЕРГОСТРОЙТРУД

КАРТА ТРУДОВОГО ПРОЦЕССА
СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА

ОБЛИЦОВКА ПОВЕРХНОСТИ СТЕН ДРЕВЕСНОСТРУЖЕЧНЫМИ
ПЛИТАМИ, ПОКРЫТЫМИ ПЛАСТИКОМ

КТ-0.0-0.5-89

Москва 1989

Министерство энергетики и электрификации СССР

УПРАВЛЕНИЕ ОРГАНИЗАЦИИ ТРУДА
И ЗАРАБОТНОЙ ПЛАТЫ

Центр по научной организации труда и управления в энергетическом строительстве

ЭНЕРГОСТРОЙТРУД

107068, г. Москва, Токмаков пер., дом 16, строение 2

тел. 267-80-85

01.06.1989 № 12-I/5-5

(О направлении разработки)

Главным управлениям, специализированным строительно-монтажным объединениям, объединениям, трестам, управлениям строительства Министерства энергетики и электрификации СССР

Карта трудового процесса строительного производства

КТ-0.0-0.5-89

Облицовка поверхности стен древесностружечными плитами, покрытыми пластиком

Разработана нормативно-исследовательской станцией № 6 при ГПСМО «Мосэнергострой».

Рассмотрена, откорректирована и рекомендована Центром «Энергостройтруд» для внедрения в строительное производство

1. Область и эффективность применения карты.

Карта предназначена для организации труда рабочих при облицовке внутренней поверхности стен древесностружечными плитами размером 0,44×1,75 м, покрытыми пластиком.

Показатели производительности труда.

Выработка на 1 чел.-день, м2                                                    14,28

Затраты труда на облицовку 1 м2 поверхности, чел.-ч           0,56

Примечание. В затраты труда включено время на подготовительно-заключительные работы (3 %), отдых и личные надобности (8 %).

2. Исполнители, предметы и средства труда.

Исполнители:

Облицовщик синтетическими материалами 4 разр. (01) - 1

Облицовщик синтетическими материалами 3 разр. (02) - 1

Инструмент, приспособления, инвентарь

Наименование, назначение и основные параметры

ГОСТ, № чертежа, организация-калькодержатель

Кол-во, шт.

1

2

3

Шуруповерт ручной электрический

ИЭ-3601А

1

Пила дисковая ИЭ-5101

ГОСТ 11094-80

1

Топор плотничный

ГОСТ 18578-73

1

Молоток плотничный типа МПЛ

ГОСТ 11042-83

2

Ножовка по дереву

ГОСТ 26215-84

2

Клещи строительные типа КС-250

ГОСТ 14184-83

1

Стамески плоские (комплект)

ГОСТ 1184-80

1

Рубанок с двойным ножом

ГОСТ 14665-77

1

Отвертки слесарно-монтажные

ГОСТ 17199-71

2

Рулетка в закрытом корпусе типа РЗ-10

ГОСТ 7502-80

2

Отвес стальной строительный типа ОТ-200

ГОСТ 7948-80

1

Угольник металлический 500×240

ТУ 22-4400-79

1

Стол-верстак

-

1

Лестница-стремянка

Трест «Ленинградоргстрой» Главленинградстроя

3. Подготовка и условия выполнения процесса.

До начала работ необходимо: закончить все работы по отделке потолков и прокладке скрытых проводок, смонтировать деревянный каркас из горизонтальных брусков сечением 50×60 мм; доставить на рабочее место необходимые материалы и инструменты, приспособления и инвентарь; подобрать плиты по рисунку и оттенку.

Качество используемых материалов, производство работ, обеспечение необходимых условий труда на рабочем месте должны соответствовать требованиям СНиП III-21-73, глава 21 «Отделочные покрытия строительных конструкций».

Работы следует выполнять, соблюдая правила техники безопасности и охраны труда рабочих в соответствии со СНиП III-4-80, глава 4 «Техники безопасности в строительстве».

Режим труда и отдыха определен из условия оптимального темпа выполнения трудовых процессов в соответствии с «Нормативами на подготовительно-заключительные работы и отдых при проектировании норм труда в строительстве» (ВНИПИ труда в строительстве Госстроя СССР, Москва, 1986).

4. Организация труда.

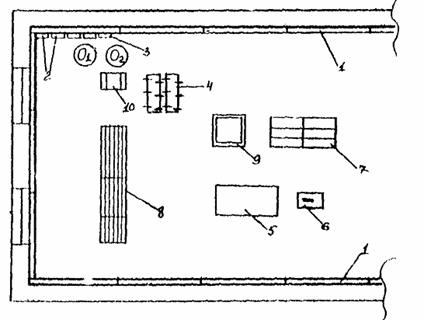

Схема организации рабочего места приведена рис. 1.

Рис. 1. Схема организации рабочего места

1 - деревянный каркас; 2 - установленные древесностружечные плиты; 3 - устанавливаемая древесностружечная плита; 4 - плиты, подготовленные для установки (с планками-накладками); 5 - стол-верстак; 6 - дисковая пила; 7 - складирование древесностружечных плит, покрытых пластиком; 8 - складирование карнизных реек, плинтусов и деревянных раскладок; 9 - ящик с планками-накладками, изготовленными из фанеры; 10 - ящик для инструментов и крепежных элементов (гвозди, шурупы); 01, 02 - рабочие места облицовщиков.

Пооперационный график трудового процесса показан на рис. 2.

Рис. 2. Пооперационный график трудового процесса

Описание приемов труда

1. РАЗМЕТКА МЕСТ УСТАНОВКИ ПЛИТ С РАЗМЕТКОЙ И ПРИРЕЗКОЙ ПЛИТ ДОБОРА.

Облицовщики (01 и 02) начинают разметку от угла помещения или контура проема: с помощью рулетки определяют число целых плит и плит добора, зятем намечают расположение целых плит с симметричным размещением доборов, нанося риски на деревянные бруски каркаса. После этого 01 делает замеры, определяет размеры доборов и переносит их на плиты. 02 дисковой пилой обрезает плиты в соответствии с разметкой и зачищает кромки рубанком.

2. РАЗМЕТКА И УСТАНОВКА ПЛАНОК-НАКЛАДОК НА ПЛИТЫ.

01 укладывает плиту на верстак и с помощью угольника по вертикальным граням тыльной стороны плиты размечает места установки планок-накладок из фанеры: по одной грани - в соответствии с уровнем брусков каркаса, по другой - выше на 1 см верхней грани брусков. 02 в соответствии с разметкой шуруповертом крепит планки-накладки к плите самонарезающими шурупами так, чтобы планки наполовину выступали за контур плиты (см. рис. 3). На угловых плитах накладки по одной и другой граням крепятся в одном уровне с брусками каркаса.

3. УСТАНОВКА ПЛИТ С ВЫВЕРКОЙ И КРЕПЛЕНИЕМ.

Первую плиту 01 и 02 устанавливают на каркас в соответствии с разметкой, затем 02 прижимает плиту к каркасу, а 01 крепит ее с одной стороны гвоздями по планкам-накладкам и брускам каркаса. После этого 02 по отвесу проверяет правильность установки плиты, и 01 окончательно закрепляет плиту, прибивая планки-накладки на другой стороне плиты к каркасу. Последующие плиты монтируют таким образом: 02 заводит планки-накладки, расположенные на грани плиты выше уровня брусков, в зазор между стеной и ранее установленной плитой, прижимает плиту к каркасу, а 01 крепит гвоздями к брускам планки-накладки на противоположной грани плиты (см. рис. 4).

4. ЗАПОЛНЕНИЕ ШВОВ МЕЖДУ ПЛИТАМИ ДЕРЕВЯННЫМИ РАСКЛАДКАМИ.

01 устанавливает в шов между плитами деревянную раскладку и прибивает ее гвоздями. 02 отпиливает ножовкой выступающую часть раскладки (см. рис. 5).

5. УСТАНОВКА ПЛИНТУСОВ И КАРНИЗНЫХ РЕЕК

01 и 02 размечают и нарезают дисковой пилой или ножовкой плинтусы и карнизные рейки. Затем 01 по контуру пола помещения устанавливает, подгоняет и прибивает гвоздями плинтусы. 02 с лестницы стремянки крепит гвоздями карнизные рейки, прикрывающие верхний край плит (см. рис. 5).

Рис. 3

Рис. 4.

Рис. 5

Расчет экономической эффективности карты трудового процесса на облицовку стен древесностружечными плитами, покрытыми пластиком

Определение состава звена

Время, затраченное на облицовку 10 м2 поверхности стен, распределяется по разрядам работ следующим образом:

Операции

Затраты труда, чел.-мин.

Распределение затрат труда по разрядам работ

Профессия

3

4

Разметка мест установки плит с разметкой и прирезкой плит добора

72,0

36,0

36,0

Плотник

Разметка и установка планок-накладок на плиты

104,0

52,0

52,0

То же

Установка плит с выверкой и креплением

98,0

49,0

49,0

-«-

Заполнение швов между плитами деревянными раскладками

16,0

8,0

8,0

-«-

Установка плинтусов и карнизных реек

12,0

6,0

6,0

-«-

ИТОГО оперативной работы, чел.-мин./%

Исходя из условий работы и требований техники безопасности, проектируем звено в количестве 2 человек.

Расчет затрат труда по операциям данного трудового процесса складывается из следующего:

Операции

Продолжительность операции, мин.

Количество исполнителей, чел.

Затраты труда, чел.-мин.

36,0

2

73,0

Разметка мест установки плит с разметкой и прирезкой плит добора

52,0

2

104,0

Разметка и установка планок-накладок на плиты

49,0

2

98,0

Установка плит с выверкой и креплением

8,0

2

16,0

Заполнение швов между плитами деревянными раскладками

6,0

2

12,0

ИТОГО на облицовку 10 м2 поверхности

302,0

Норма затрат труда на облицовку 1 м2 поверхности определяется по формуле

где: tоп =30,2 чел.-мин. - затраты труда на элементы оперативной работы, исчисленные на единицу законченной продукции нормируемого процесса (на 1 м2);

Нпз = 3 % - норматив на подготовительно-заключительные работы;

Нотд = 8 % норматив на отдых и личные надобности;

Ппт = 0 - проектный размер технологических перерывов.

 чел.-ч

Выработка на одного рабочего за восьмичасовую смену

 м2

СОДЕРЖАНИЕ

1. Область и эффективность применения карты. 1

2. Исполнители, предметы и средства труда. 1

3. Подготовка и условия выполнения процесса. 2

4. Организация труда. 2

Яндекс цитирования

  _________________________________________________________
  Copyright © DocNorma.Ru, 2009 - 2024
  (при копировании материалов библиотеки - ссылка обязательна)
