www.DocNorma.Ru
Лучшая бесплатная электронная библиотека стандартов и нормативов. Регулярное обновление. Содержит 70000 документов.

алготрейдинг на Python и Backtrader, обучение по алготрейдингу

КАРТА ТРУДОВОГО ПРОЦЕССА СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА

КТ-4.1-9.2-77



Разработана трестом Мосоргстрой* и ЦНИБ-Мосстрой Главмосстроя

Откорректирована и рекомендована ВНИПИ труда в строительстве Госстроя СССР для внедрения в строительное производство

МОНТАЖ ЛЕСТНИЧНЫХ ПЛОЩАДОК



Входит в комплект карт ККТ-4.1-3

Возведение крупноблочных жилых домов серии 11-18-01/12

Взамен КТ-4.1-9.2-70



* 113095, Москва, Ж-95, ул. Б. Полянка, 51а.

1. ОБЛАСТЬ И ЭФФЕКТИВНОСТЬ ПРИМЕНЕНИЯ КАРТЫ

1.1. Карта предназначена для организации труда рабочих при монтаже башенным краном лестничных площадок массой до 2 т.

1.2. Показатели производительности труда



По карте

По ЕНиР

Выработка на 1 чел.-день, лестничных площадок

13

6

Затраты труда на одну лестничную площадку (без заливки швов), чел.-ч

0,62

1,33

Примечание. В затраты труда включено время на подготовительно-заключительные работы и отдых.

2. УСЛОВИЯ И ПОДГОТОВКА ВЫПОЛНЕНИЯ ПРОЦЕССА

2.1. До начала работ необходимо: смонтировать лестничные площадки и марши нижележащего этажа; проверить исправность монтажных приспособлений; расположить в рабочей зоне инструменты, приспособления и материалы.

2.2. Работы следует выполнять, строго соблюдая правила техники безопасности и охраны труда рабочих согласно СНиП III-А.11-70, § 14.

3. ИСПОЛНИТЕЛИ, ПРЕДМЕТЫ И ОРУДИЯ ТРУДА

3.1. Исполнители:

монтажник конструкций V разряда (М1) - 1

монтажник конструкций IV "             (М2) - 1

такелажник II разряда                         (Т) - 1

машинист крана V "                             (М) - 1

3.2. Инструменты, приспособления и инвентарь

Наименование, назначение и основные параметры

ГОСТ, чертежа

Количество, шт.

Ящик стальной объемом 0,3 м3 для раствора

Чертеж 543.30.00.00

СКБ Мосстрой*

1

Строп четырехветвевой

Чертеж 409.19.00.00 того же СКБ

1

Щетка стальная

Каталог-справочник ЦНИИТЭстроймаша**, стр. 83

2

Скарпель

То же, стр. 158

1

Метла

-

2

Лом строительный

ГОСТ 1405-72

2

Кувалда кузнечная

ГОСТ 11402-65

1

Лопата

ГОСТ 3620-63

2

Кельма

ГОСТ 9533-71

2

* Москва, Нижне-Сусальный туп., 5.

** 121019, Москва, Г-19, ул. Маркса и Энгельса, 7/10.

4. ТЕХНОЛОГИЯ ПРОЦЕССА И ОРГАНИЗАЦИЯ ТРУДА

4.1. Операции по монтажу лестничных площадок выполняют в следующем порядке: подготовляют опорную поверхность; подготовляют площадку к строповке, стропят ее и подают к месту укладки; устраивают постель из раствора; принимают и укладывают лестничную площадку, выверяют и расстроповывают ее.

4.2. Организация рабочего места

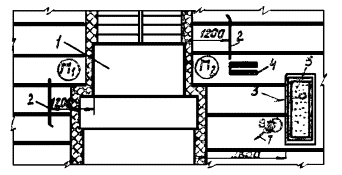

- рабочие места монтажников

1 - монтируемая площадка; 2 - ломы; 3 - лопата; 4 - ящик с инструментами; 5 - ящик с раствором; 6 - ведро; 7 - метла

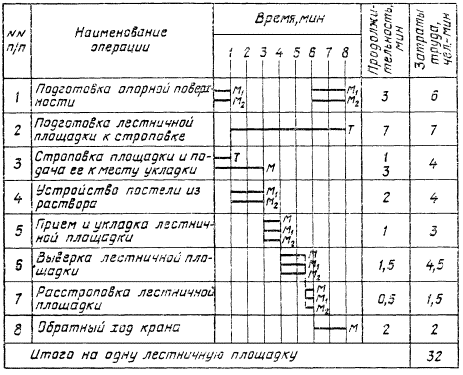

4.3. График трудового процесса

4.4. Описание операций

по графику

Наименование операций, их продолжительность,* исполнители и орудия труда; характеристика приемов труда

1

2

1

ПОДГОТОВКА ОПОРНОЙ ПОВЕРХНОСТИ; 3 мин; М1, М2; скарпель, кувалда, щетка, метла

Монтажники М1 и М2 очищают места укладки лестничной площадки от наплывов бетона и мусора с помощью скарпеля, кувалды, стальной щетки и метлы, смоченной водой

2

ПОДГОТОВКА ЛЕСТНИЧНОЙ ПЛОЩАДКИ К СТРОПОВКЕ; 7 мин; Т; щетка, скарпель, кувалда

Такелажник производит внешний осмотр лестничной площадки, проверяя ее поверхность и монтажные петли. При необходимости он очищает их от грязи, ржавчины и наплывов бетона при помощи стальной щетки, скарпеля и кувалды

3

СТРОПОВКА ПЛОЩАДКИ И ПОДАЧА ЕЕ К МЕСТУ УКЛАДКИ; Т - 1 мин; М - 3 мин; строп

Такелажник стропит лестничную площадку, отходит от нее на 4 - 5 м и подает команду машинисту крана приподнять площадку на 20 - 30 см. Убедившись в надежности строповки, он сигнализирует машинисту на подачу площадки к месту монтажа

4

УСТРОЙСТВО ПОСТЕЛИ ИЗ РАСТВОРА; 2 мин; М1, М2; лопаты, кельмы

Монтажники М1 и М2 устраивают постель из раствора, набрасывая его лопатами на места установки площадки и разравнивая кельмами

5

ПРИЕМ И УКЛАДКА ЛЕСТНИЧНОЙ ПЛОЩАДКИ; 1 мин; М, М1, М2; строп

Машинист крана по команде монтажника М1 подает площадку к месту укладки. Монтажники М1 и М2 принимают площадку на высоте 20 - 30 см от опорных поверхностей, разворачивают ее и опускают на подготовленную постель из раствора

6

ВЫВЕРКА ЛЕСТНИЧНОЙ ПЛОЩАДКИ; 1,5 мин; М, М1, М2; строп, шаблон, ломы

Монтажники М1 и М2 при натянутом стропе проверяют правильность установки лестничной площадки с помощью шаблона и ломами рихтуют ее в проектное положение

7

РАССТРОПОВКА ЛЕСТНИЧНОЙ ПЛОЩАДКИ; 0,5 мин; М, М1, М2; строп

По команде монтажника М1, машинист крана ослабляет натяжение стропа, а монтажники расстроповывают лестничную площадку

* На одну лестничную площадку.

СОДЕРЖАНИЕ

1. Область и эффективность применения карты.. 1

2. Условия и подготовка выполнения процесса. 1

3. Исполнители, предметы и орудия труда. 1

4. Технология процесса и организация труда. 1




Яндекс цитирования


  _________________________________________________________
  Copyright © DocNorma.Ru, 2009 - 2024
  (при копировании материалов библиотеки - ссылка обязательна)
