ОРДЕНА ЛЕНИНА ГЛАВМОССТРОЙ ПРИ МОСГОРИСПОЛКОМЕ

ТРЕСТ МОСОРГСТРОЙ

КАРТЫ ТРУДОВЫХ ПРОЦЕССОВ
НА УСТРОЙСТВО ПОЛОВ ИЗ ШТУЧНОГО ПАРКЕТА

Карта трудового процесса строительного производства

Настилка полов из штучного паркета

КТ-19.0-9.2-82

Москва - 1983

Карты трудовых процессов разработаны отделом проектирования и внедрения прогрессивной технологии передовых методов труда треста Мосоргстрой (Л.К. Немцын, Т.И. Певзнер) совместно с нормативно-исследовательской станцией ЦНИБ «Мосстрой» (Л.Ф. Троицкая), согласованы с Управлением отделочных работ Главмосстроя (В.И. Мадин) и одобрены ВНИПИтруда в строительстве Госстроя СССР.

Корты разработаны на основе изучения и обобщения опыта работы паркетчиков СУ-90 объединения Мосотделстрой (звено А.Б. Зацепина и А.Ф. Гончарова) и треста Мосотделстрой № 11 (звено В.Т. Болтунова) и рекомендованы к внедрению при устройстве полов из штучного паркета.

Отзывы и замечания по картам трудовых процессов направлять по адресу: 118095, Москва, Б. Полянка, д. 51 а, трест Мосоргстрой.

ВВОДНАЯ ЧАСТЬ

1. Нормативные данные получены на основе наблюдения и отбора наиболее рациональных приемов труда.

2. Режим труда и отдыха принят из условия оптимального темпа выполнения трудовых процессов в соответствии с «Основами методики технического нормирования труда в строительстве».

3. Сокращение трудозатрат (Д) составит:

а) КТ-1 по сравнению с местными нормами § 11-6-77:

б) КТ-2 по сравнению с ЕНиР, § 19-9, табл. 13:

в) КТ-3 по сравнению с УНиР, § 2-51:

Карта трудового процесса строительного производства

Настилка полов из штучного паркета

Входит в комплект карт ККТ-19.0-82 на устройство полов из штучного паркета

КТ-19.0-9.2-82

Разработана трестом Мосоргстрой Главмосстроя с участием ЦНИБ «Мосстрой»

Рассмотрена, откорректирована и рекомендована ВНИПИтруда в строительстве Госстроя СССР для внедрения в строительное производство

1. ОБЛАСТЬ И ЭФФЕКТИВНОСТЬ ПРИМЕНЕНИЯ КАРТЫ

1.1. Карта предназначена для организации труда рабочих при настилке полов из штучного паркета.

1.2. Показатели производительности труда:

выработка на 1 чел.-дн., м2                              - 13,6;

затраты труда на 10 м2, чел.-ч.                        - 5,85.

Примечание. В затраты труда входит время на подготовительно-заключительные работы (4 %) и отдых (10 %).

2. УСЛОВИЯ И ПОДГОТОВКА ВЫПОЛНЕНИЯ ПРОЦЕССА

2.1. До начала работ необходимо подготовить основание согласно карте КТ-1.

2.2. Штучный паркет должен удовлетворять требованиям ГОСТ 862.1-76 «Паркет штучный. Технические условия».

2.3. Планки паркета не должны иметь трещин, околов и загнивших мест.

2.4. Влажность паркета при укладке должна быть в пределах 9 ± 3 %.

2.5. Штучный паркет нужно хранить в закрытых помещениях при относительной влажности воздуха 50 - 60 %.

2.6. В зимнее время штучный паркет необходимо выдержать до укладки в теплом помещении не менее суток.

2.7. Влажность основания из древесноволокнистых плит должна быть не выше 12 %.

2.8. При устройстве полов из штучного паркета относительная влажность воздуха в помещениях не должна превышать 60 %, температура воздуха должна быть не ниже 5 °С.

2.9. Зазоры между планками уложенного паркетного покрытия не должны превышать 0,3 мм, а между планками паркета и стенами или перегородками - 15 мм.

2.10. При выполнении работ необходимо соблюдать правила СНиП III-В.14-72 «Полы. Правила производства и приемки работ», СНиП III-4-80 «Техника безопасности по устройству полов в жилых и общественных зданиях» (ВСН-35-80).

3. ИСПОЛНИТЕЛИ, ПРЕДМЕТЫ И ОРУДИЯ ТРУДА

3.1. Исполнители:

паркетчик IV разряда (П1)                   - 1;

паркетчик III разряда (П2)                   - 1.

3.2. Инструменты, приспособления и инвентарь.

№ п/п

Наименование, назначение и основные параметры

ГОСТ, № чертежа, изготовитель

Количество, шт.

1.

Распиловочная машина ИЭ-6902

Одесский завод строительно-отделоч. машин

1

2.

Молоток паркетный типа МПА

ГОСТ 11042-72

2

.

Молоток плотничный типа МПЛ

ГОСТ 11042-72

2

3.

Гребенка для разравнивания мастики

Черт. ИР-147 ВНИИСМИ Минстройдормаша

1

4.

Бачок для мастики

Черт. 806.00.00 Управление механизации отделочных работ объединения Мосотделстрой

1

5.

Ковш для разливки мастики типа КМ

ОСТ 22-686-72

1

6.

Рейка контрольная длиной 2 м

Черт. ТЭ-276 треста Оргстрой Минстроя ЭССР

1

7.

Уровень строительный УС-2-300

ГОСТ 9416-76

1

8.

Шнур разметочный в корпусе

ТУ 22-3527-76

1

3.3. Расход материалов не 100 м2 пола:

паркет штучный, м2                                       - 102

мастика битумная холодная, кг                   - 80

4. ТЕХНОЛОГИЯ ПРОЦЕССА И ОРГАНИЗАЦИЯ ТРУДА

4.1. Работы по настилке полов из штучного паркета выполняются в следующей последовательности:

устройство полов начинают с укладки насухо «змейки» из паркетных планок поперек помещения. Если удается разместить в «змейке» целое число планок, то пол настилают в соответствии с расположением планок, уложенных «в змейке». Если целое число планок «в змейке» не укладывается, то ее смещают так, чтобы добиться наименьших отходов паркета и симметрии пристенных рядов;

натягивание маячного шнура: для укладки первой «елки» натягивают шнур вдоль длинной оси помещения. В больших помещениях шнур натягивают через середину. Центральное положение маячной «елки» обеспечивает правильность рисунка и дает возможность вести настилку паркета одновременно вправо и влево от нее; в небольших помещениях (до 20 м2) маячную «елку» можно укладывать вдоль стены, наиболее удаленной от входа;

подбор звена маячной «елки»;

нанесение мастики на основание;

укладка маячного ряда;

нарезка и подгонка планок;

укладка рядового паркета;

покрытие полов крафт-бумагой.

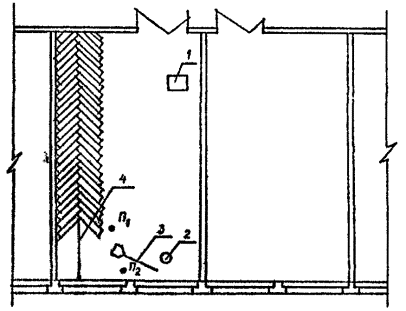

4.2. Схема организации рабочего места

1 - распилочная машина; 2 - бачок для мастики; 3 - гребенка для разравнивания мастики; 4 - маячный шнур; П1 и П2 - паркетчики

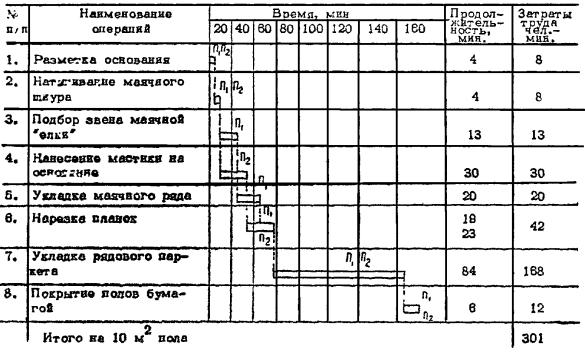

4.3. График трудового процесса

4.4. Описание операций

№ по графику

Наименование операций, их продолжительность*), исполнители, орудия труда, характеристика приемов труда

1.

Разметка основания; 4 мин.; П1, П2; молоток паркетный

Паркетчики П1 и П2 укладывает насухо «змейку» из паркетных планок поперек помещения, сплачивая планки при помощи паркетного молотка (рис. 1).

2.

Натягивание маячного шнура; 4 мин.; П1, П2; молоток, шнур разметочный.

Паркетчики П1 и П2 натягивают шнур вдоль длинной стены помещения между двумя гвоздями. Точки для забивки гвоздей выбирают так, чтобы шнур проходил через угол, образованный двумя планками, уложенными в «змейке». Гвозди забивают на такую глубину, чтобы натянутый под их шляпками шнур находился от пола на высоте, равной толщине паркета.

3.

Подбор звена маячной «елки», 13 мин.; П1; молоток паркетный.

Паркетчик П1 собирает насухо звено из 6 - 8 планок, сплачивая их при помощи паркетного молотка (рис. 2).

4.

Нанесение мастики на основание; 30 мин.; П2; бачок для мастики, гребенка.

Паркетчик П2 из бочка разливает мастику тонкой струей на основание и разравнивает гребенкой до толщины слоя 0,8 - 0,9 мм. Ширина полосы мастики должна быть немного больше ширины укладываемого ряда планок.

5.

Укладка маячного ряда; 20 мин.; П1; молоток паркетный.

Паркетчик П1 подготовленное звено маячной «елки» укладывает на мастику так, чтобы углы паркетных планок находились на линии шнура. Угол между ребрами планки и шнуром должен составлять 45°. От уложенного звена продолжают настилку маячного ряда, укладывая планки строго на шнуру и сплачивая их ударом молотка. (рис. 3).

6.

Нарезка и подгонка планок; 21 мин.; П1, П2; распиловочная машина.

Паркетчики П1 и П2 производят нарезку планок на распиловочной машине, предварительно разметив их по необходимым размерам.

7.

Укладка рядового паркета; 84 мин.; П1, П2; молоток паркетный, бачок для мастики, гребенка.

Паркетчик П2 подносит мастику, разливает на основание (рис. 4) и разравнивает гребенкой.

Паркетчик П1 укладывает на мастику планки приемом «на себя».

Скошенной частью паркетного молотка паркетчик ударяет по наружному продольному ребру планки, вбивая гребень в шпунт планки, уложенной ранее; вторым ударом в торец планки он прижимает противоположную ее сторону. Окончив один ряд, паркетчик настилает следующий, двигаясь в обратном направлении.

При укладке паркета по периметру помещения в зазоры между стенами (перегородками) и настланным паркетом вставляют деревянные клинья (с шагом 50 - 60 см) для временного закрепления настланного пола. Перед установкой плинтусов клинья вынимают.

8.

Покрытие полов бумагой; 6 мин.; П1, П2; молоток.

Паркетчики П1 и П2 закрывают настланный паркет крафт-бумагой или пергамином. Бумагу закрепляют полосками из отходов древесноволокнистых плит, прибивая их штукатурными гвоздями.

*) на 10 м2 пола

Примечание. При использовании при сплачивании планок плотничного молотка вместо паркетного удары по планке можно наносить только через деревянную прокладку.

Рис. 1

Рис. 2

Рис. 3

Рис. 4

СОДЕРЖАНИЕ

Вводная часть. 1

1. Область и эффективность применения карты.. 2

2. Условия и подготовка выполнения процесса. 2

3. Исполнители, предметы и орудия труда. 2

4. Технология процесса и организация труда. 2
